Diari d’obres Fase 2C | Setmana 30: del 23 al 26 d’abril de 2019

Les tasques més importants que s’han dut a terme durant aquesta setmana són les següents:

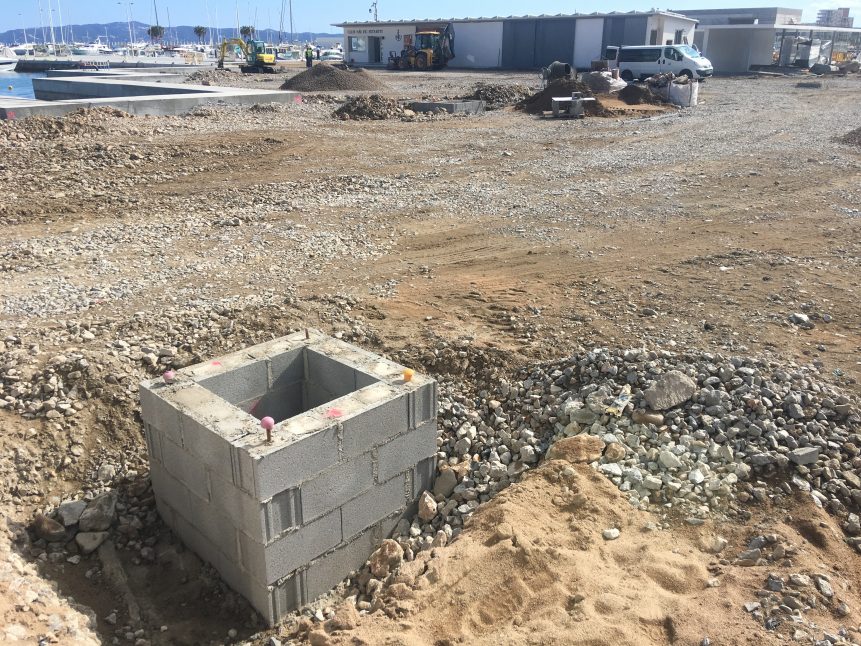

- Segueix la formació d’arquetes d’instal·lacions i de les arquetes del transformador

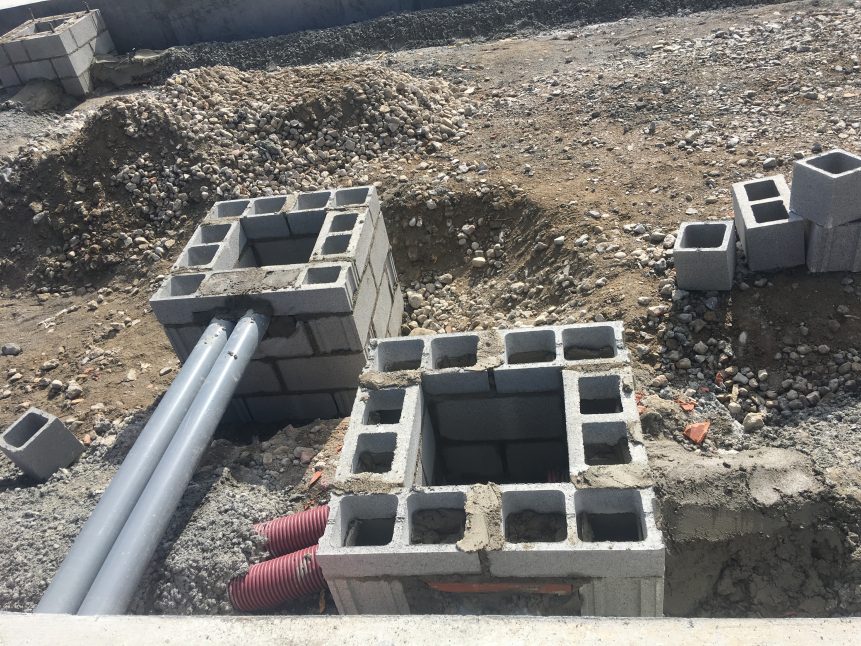

- Es comencen a col·locar els tubs per passos d’instal·lacions elèctriques a l’esplanada de l’àrea tècnica

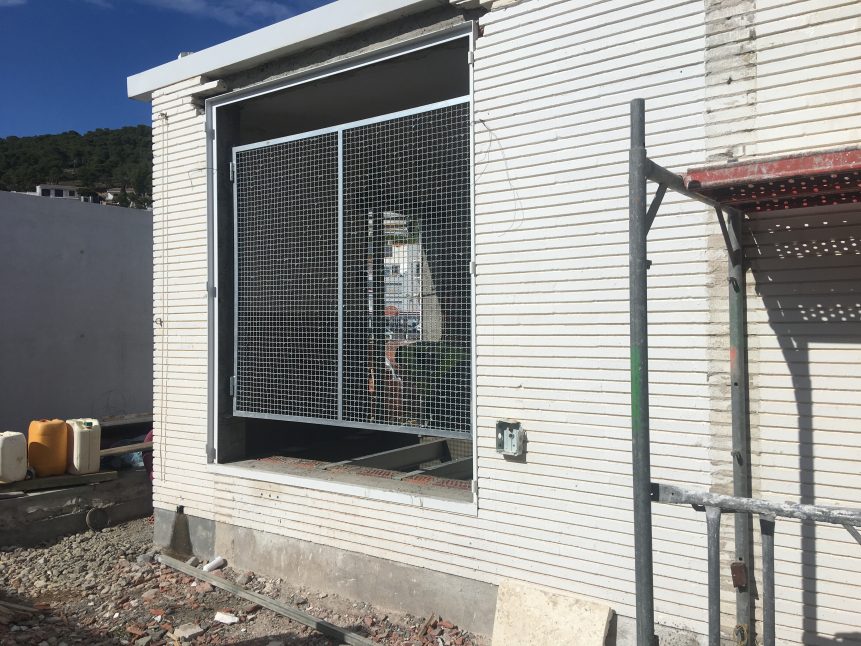

- Es comença a muntar la sala del transformador (portes, reixes, formació de canals…)

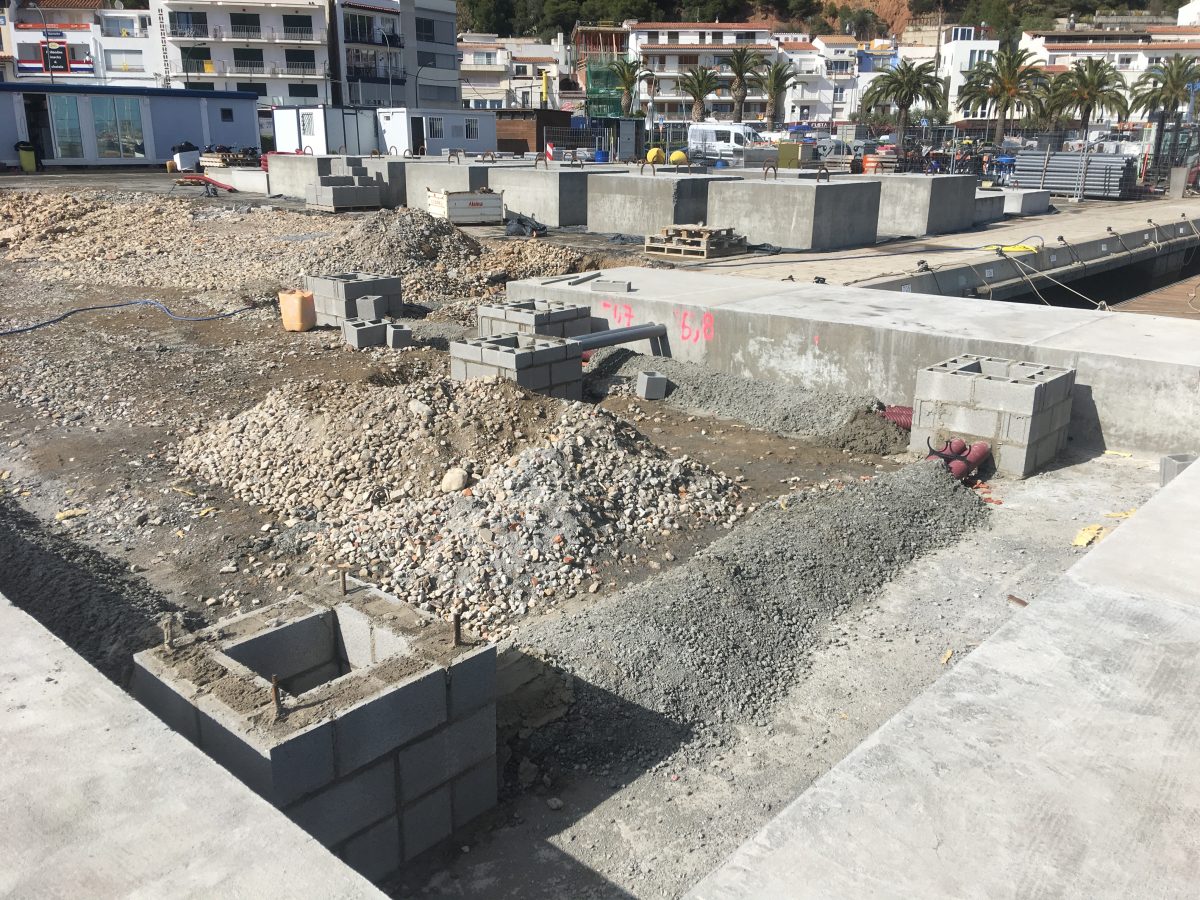

- Comença la col·locació de les tapes de les arquetes

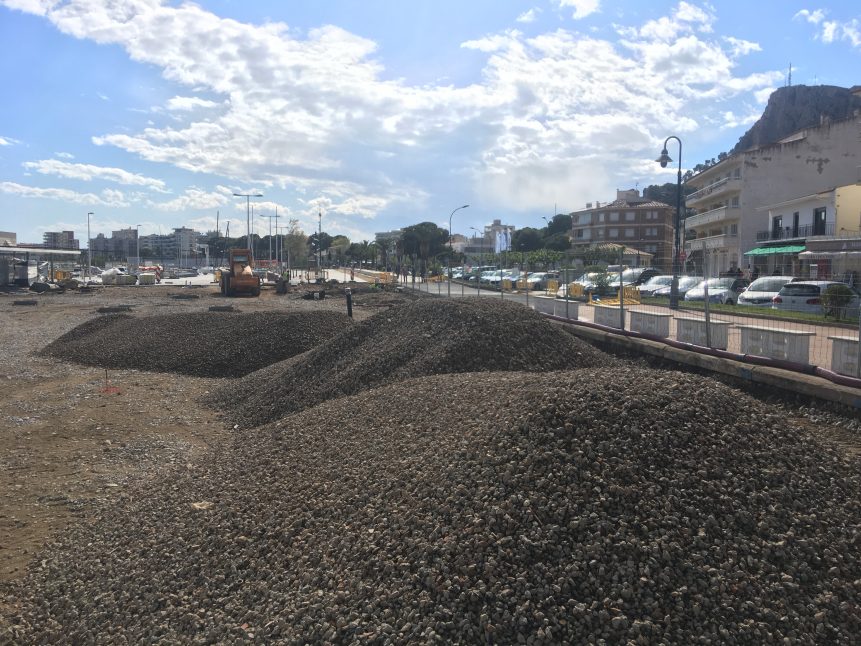

- S’inicia la preparació del paviment per la solera de formigó
