Diari d’obres Fase 2C | Setmana 8: del 5 al 9 de novembre de 2018

Les tasques més importants que s’han dut a terme durant aquesta setmana són les següents:

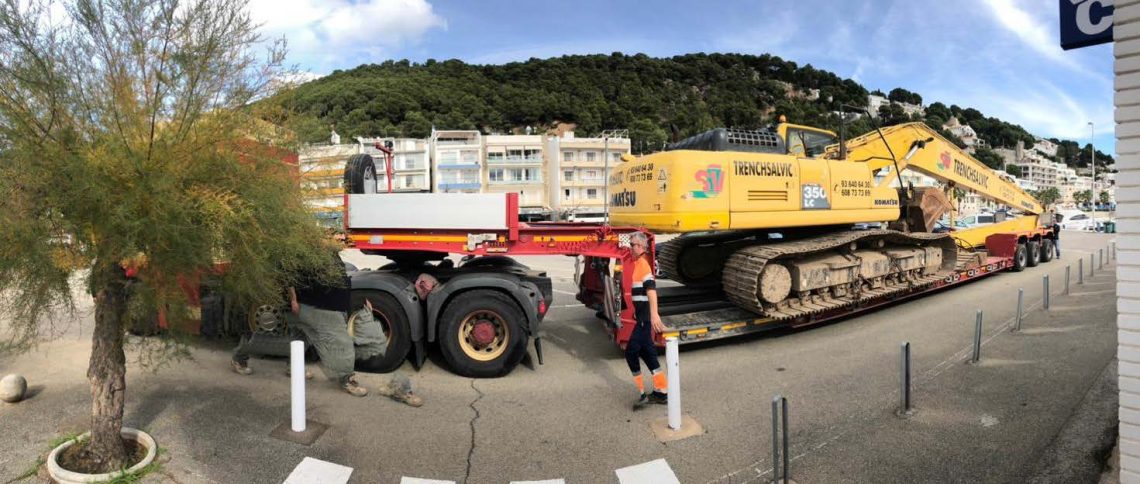

- A principis de setmana ha arribat la maquinària pesant necessària per iniciar els treballs de remodelació dels molls de ribera i poder desmuntar la grua

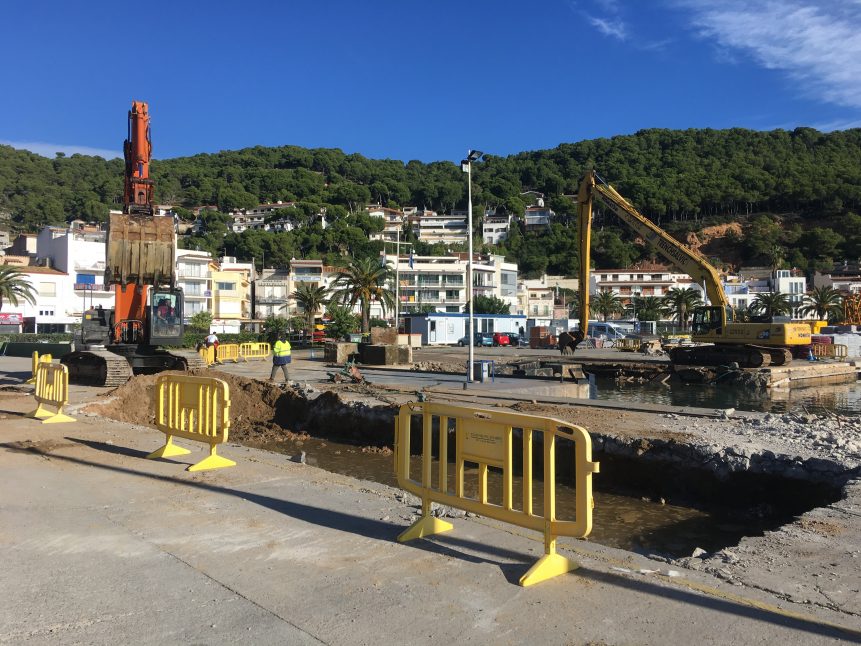

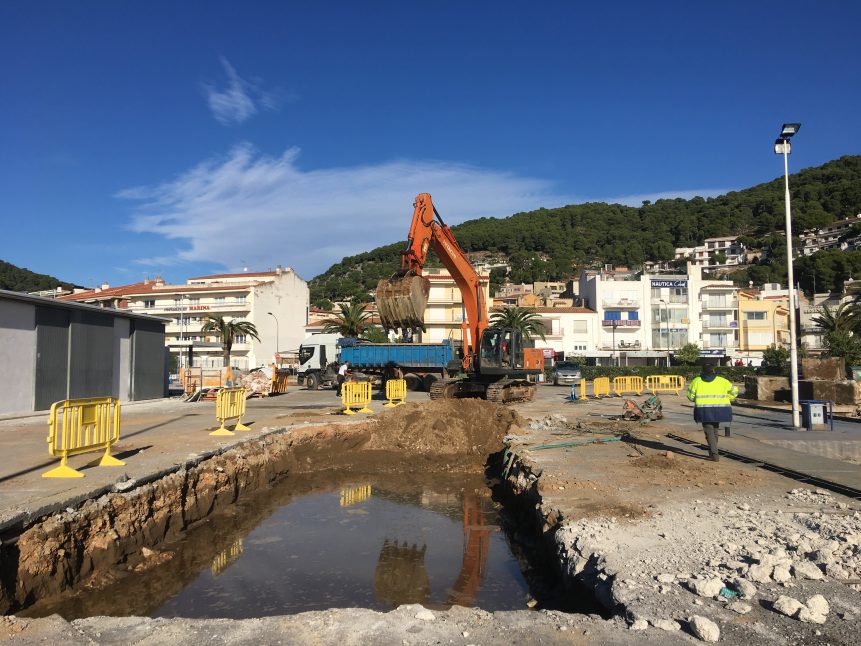

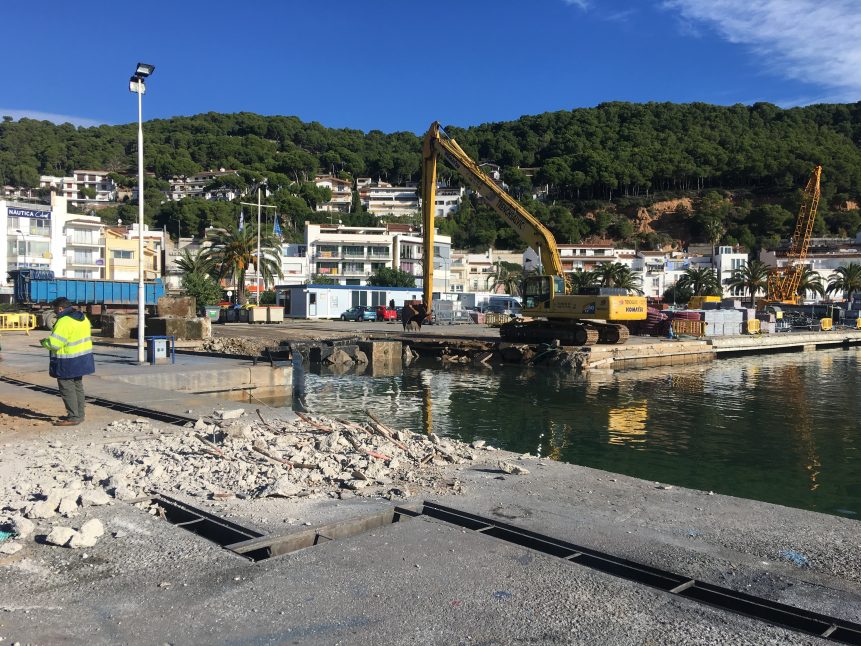

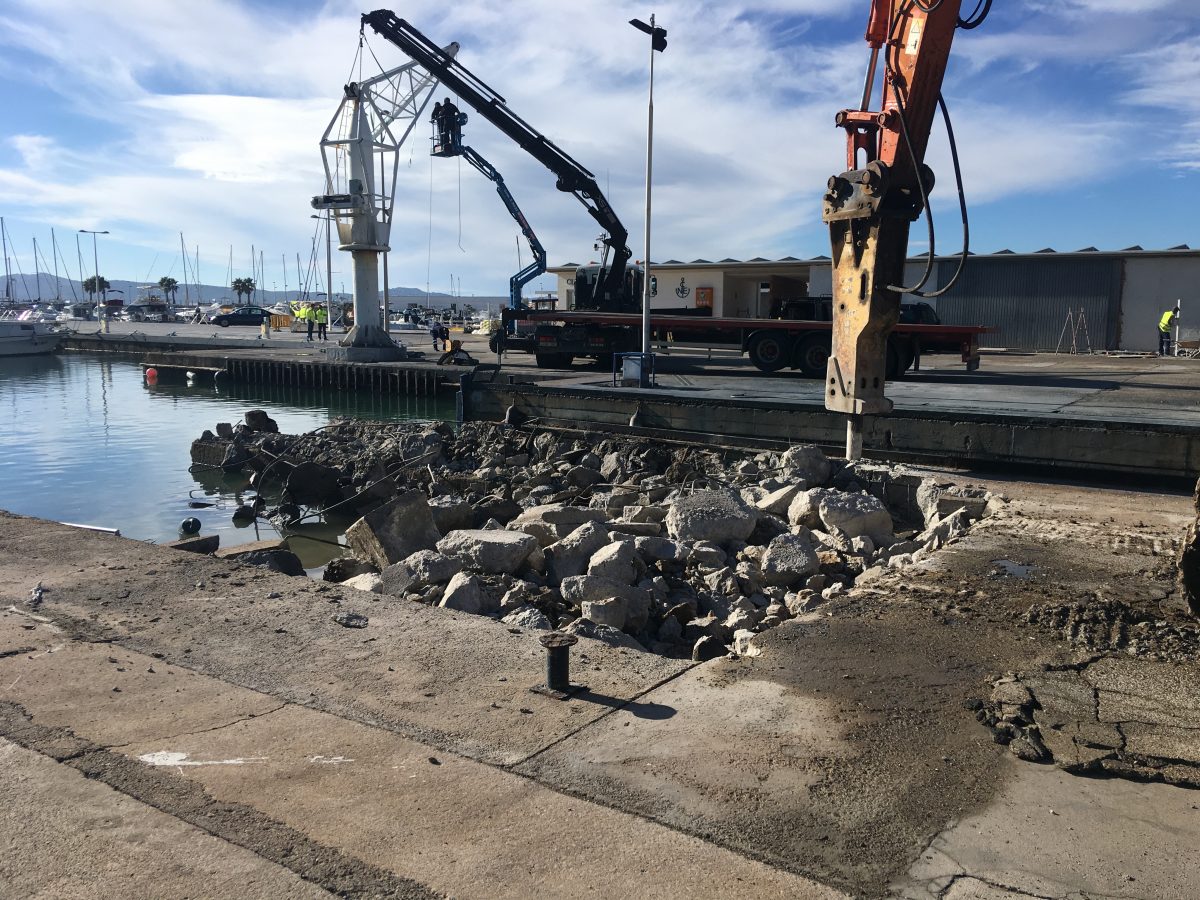

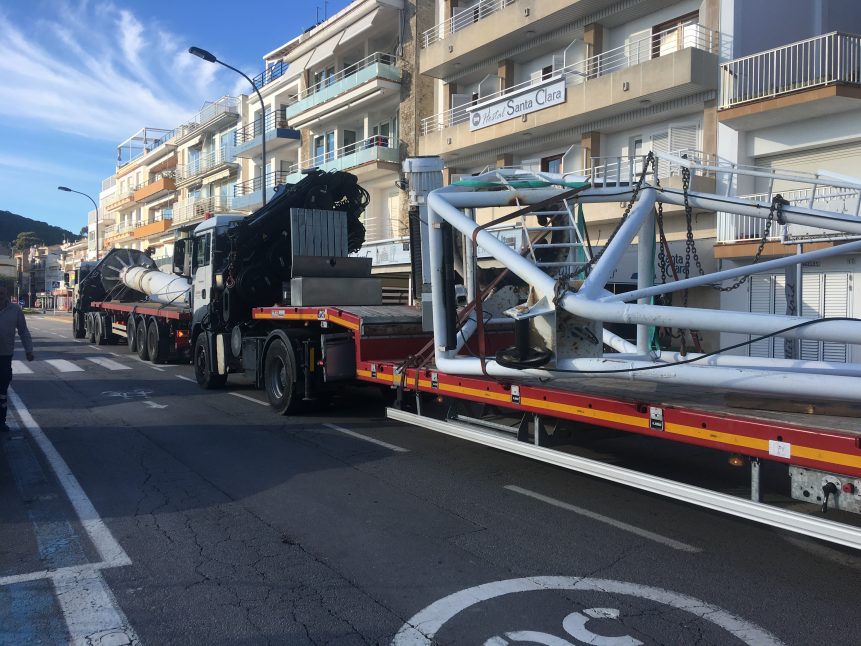

- Durant aquesta setmana ja han quedat fora de servei els sistemes d’elevació de la zona tècnica: s’ha desmuntat i retirat la grua portuària, s’ha deixat fora de servei el travelift i s’ha repicat la zona de la rampa retirant-ne el material extret
- Pel que fa a l’edifici de marineria, s’ha remolinat la paret exterior
- Referent al nou edifici de l’Escola de Vela, s’han executats els pendents de la coberta
