Diari d’obres Fase 1 | Setmana 10: del 21 al 23 de desembre de 2015

Durant aquesta setmana, les tasques més importants que s’han fet a l’obra han estat les següents:

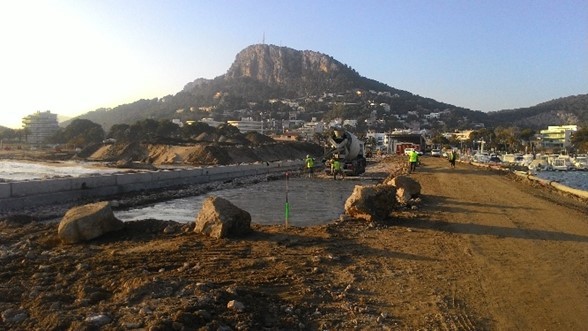

- Es comença a formigonar la segona posta del moll vertical del Contradic de Garbí
- Al moll central, la grua de gelosia segueix executant el reblert de la banqueta amb escullere sense classificar
- Els submarinistes continuen fent l’anivellament de la banqueta del moll vertical del Contradic de Garbí
- La giratòria buida la bassa de sorra on la draga aplega el material dragat per tal disposar de més espai per treballar a la tornada de vacances
- L’obra quedarà tancada fins el proper dia 4 de gener a causa de les vacances de Nadal. Es tanquen, senyalitzen i balisen correctament tots els accessos
