Diari d’obres Fase 1 | Setmana 14: del 25 de gener al 29 de gener de 2016

A continuació es detalla el resum de les tasques més destacables que s’han realitzat durant aquesta setmana:

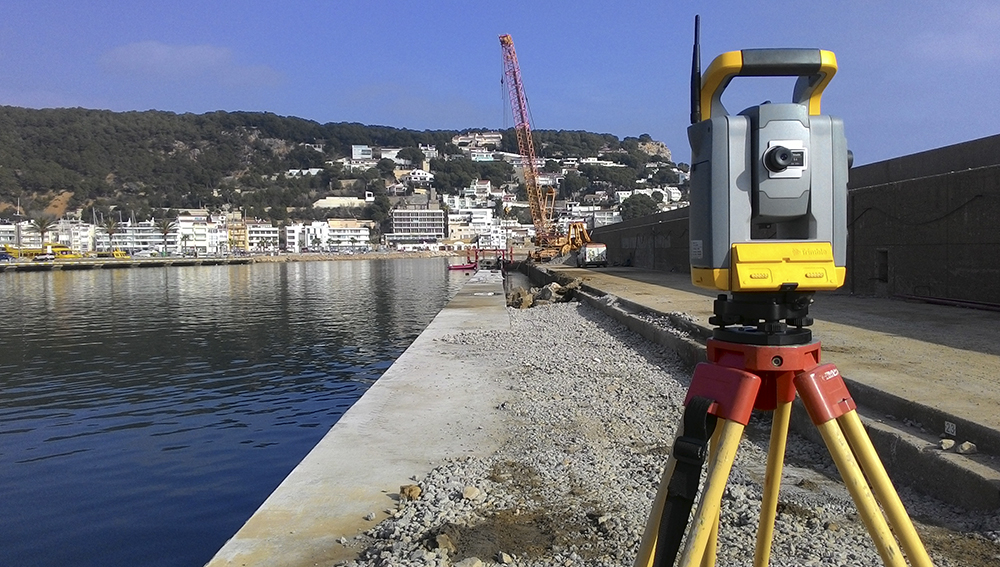

- Finalització de les postes de formigó del moll vertical del Contradic de Garbí, després de 14 postes de formigó, la propera setmana s’iniciaran les feines al martell existent
- Execució de dos dels tres murs que conformen els accessos de les rampes a la zona del mirador entre el Dic i el Contradic de Garbí
- Formigonat i desencofrat de la llosade fonamentació del nou edifici de serveis del CNE
- Al Dic de Llevant, s’inicien les reparacions de l’escullera desplaçada pels temporals. Allà on les onades incideixen més en època de temporals es reforça el peu de l’escullera amb formigó
- Dragatge i començament de reblert, amb escullera sense classificar, a la zona de prolongació del Dic de Llevant; col·locació d’una barrera anti-terbolesa abans d’iniciar els treballs
- La bomba de secció avança amb el dragatge de la prolongació del Dic de Llevant i a la bocana de la dàrsena
