Diari d’obres Fase 1 | Setmana 31: del 23 de maig al 27 de maig de 2016

El resum d’aquesta setmana és el següent:

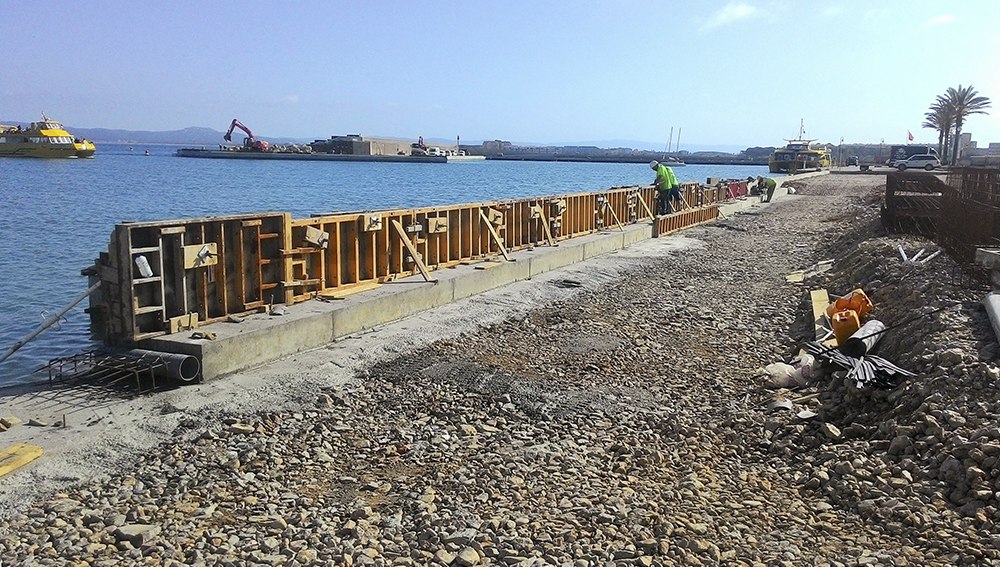

- Al martell del Contradic s’ha finalitzat el recrescut del moll vertical i tot el mur de tancament de l’espatller amb la formació de les escales.
- A l’esplanada del Dic i Contradic de Garbí s’estén tota la subbase i es comencen a realitzar paviments de formigó.
- Al Dic de Garbí s’avança amb la col·locació de morts.
- Es finalitzen els murets de les grades i de la rampa d’accés al Passeig de Garbí.
- Al moll central s’avança a bon ritme amb els micropilots i prossegueixen amb l’execució del muret de tancament.
- Després de l’extracció dels aplecs de sorres de la platja gran, a principis de setmana s’anivella i es compacta l’esplanada.
