Diari d’obres Fase 1 | Setmana 35: del 20 de juny al 26 de juny de 2016

A continuació es detalla el resum de la setmana passada, durant aquesta recta final de les obres es treballa els caps de setmana inclosos:
- Al martell i al contradic Garbí, s’acaba la pavimentació i es col·loquen els norais, amb els caps

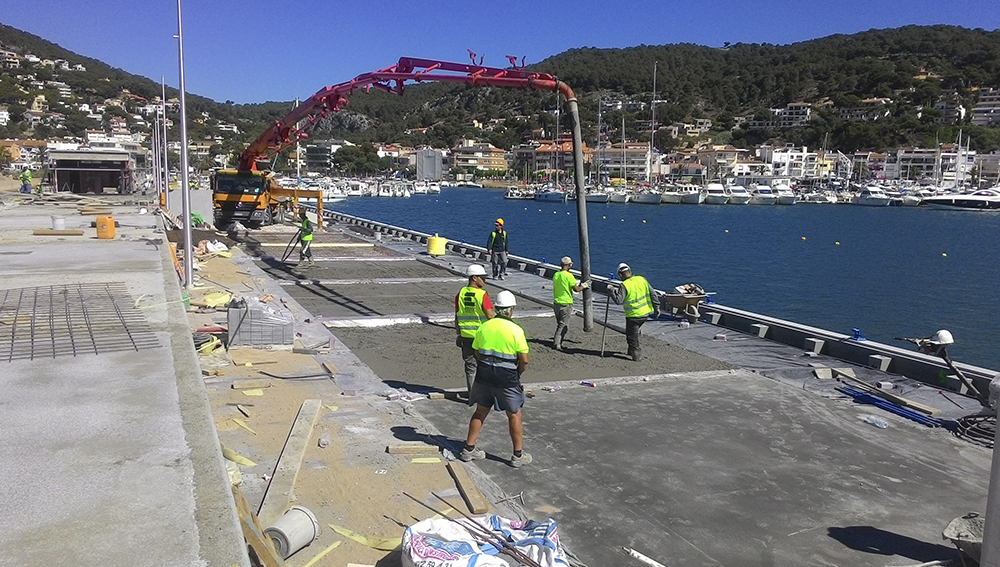

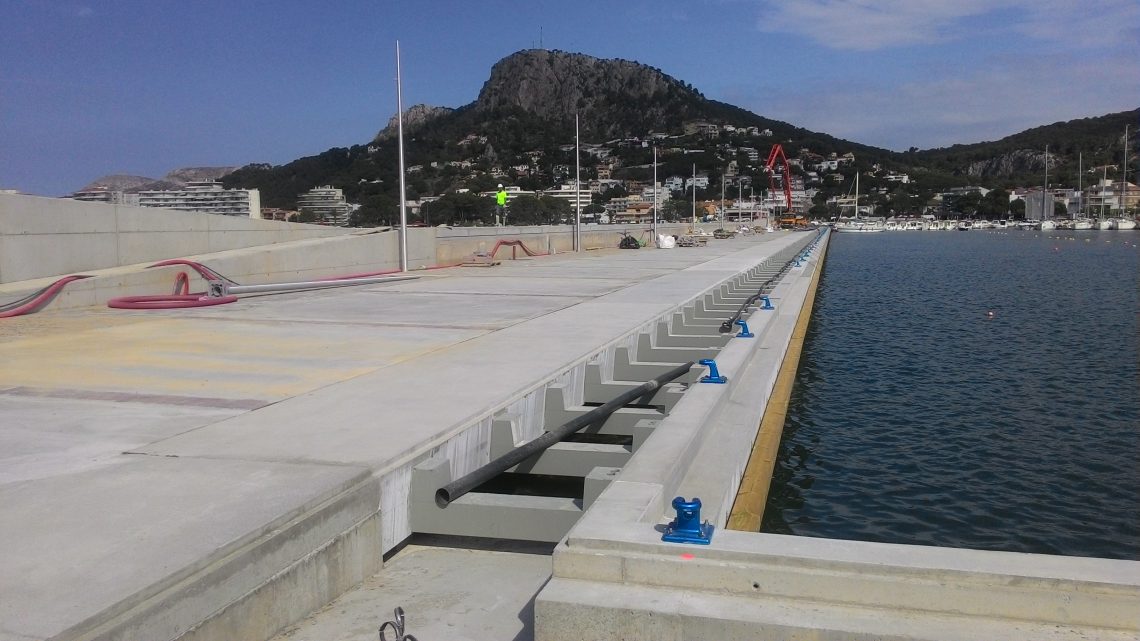

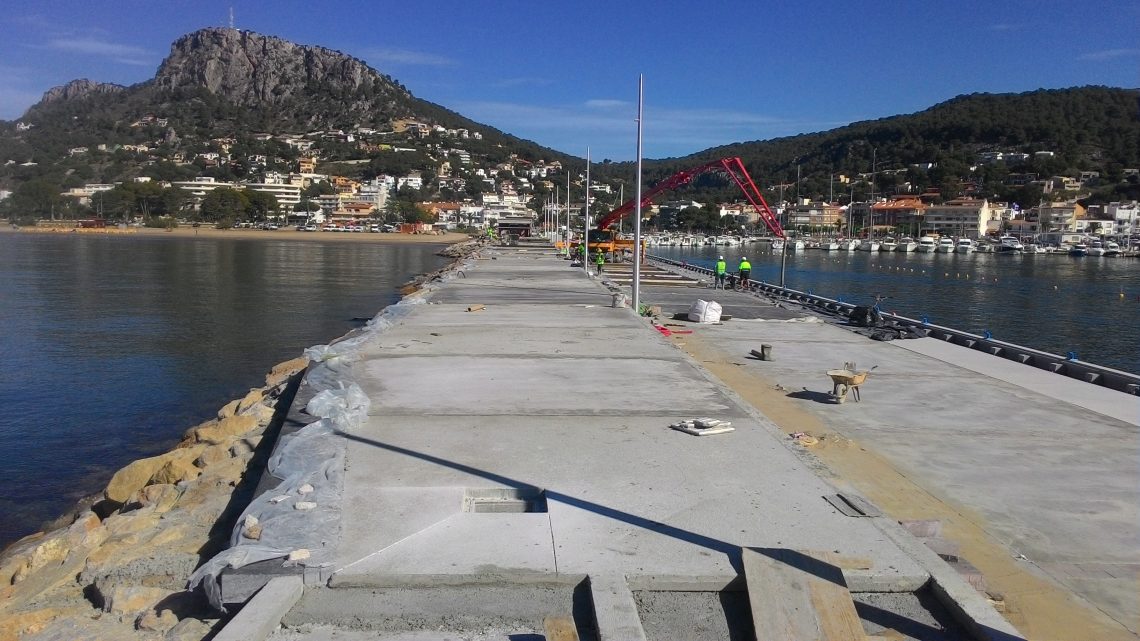

- Al dic de Garbí s’avança amb el paviment de formigó; es deixen enllestits tots els trens d’amarratge amb la cadena mare i els caps col·locats
- Es comença i s’acaba la pavimentació del Passeig Garbí

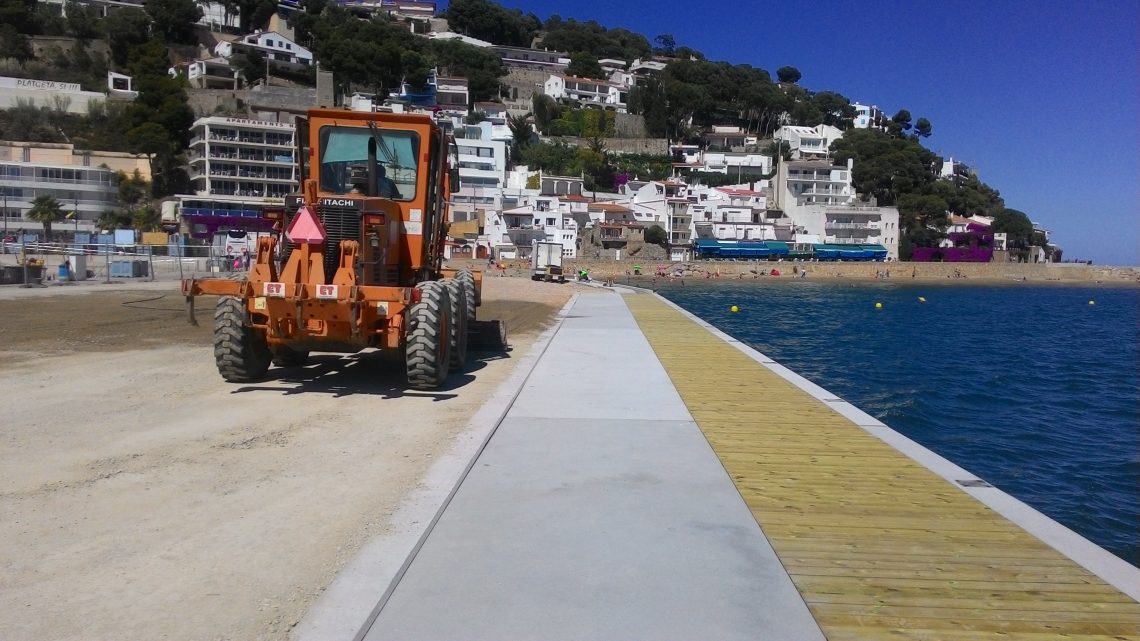

- Es formen les grades i escales d’accés al Passeig Garbí amb el Super-Step
- L’edifici de serveis va avançant però es confirma que aquest estiu no podrà entrar en servei
- S’acaben de traslladar totes les casetes d’obra perquè quedi lliure la vista davant del Bar de Can Pau

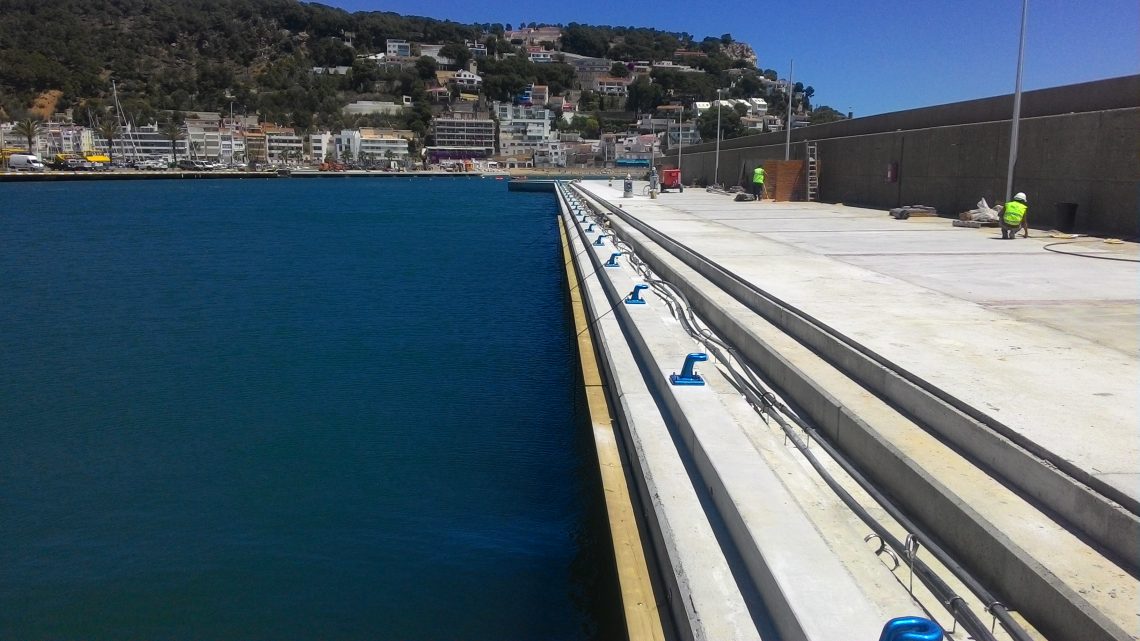

- Al moll central es col·loquen les fustes, les defenses i els norais. S’acaba el reblert de l’esplanada amb tot-ú perquè es pugui utilitzar tot l’estiu
