Diario de obras Fase 2A | Semana 12: del 15 al 19 de Enero de 2018

19 enero 2018 Actividades y Eventos

A continuación se detallan las tareas mas importantes que se han realizado esta semana:

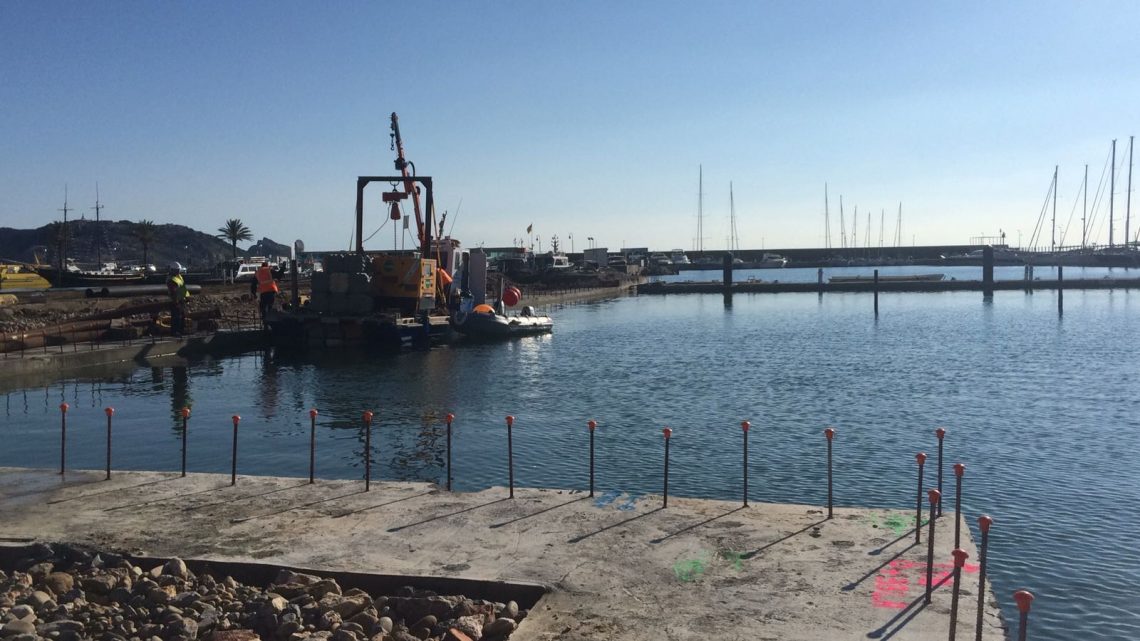

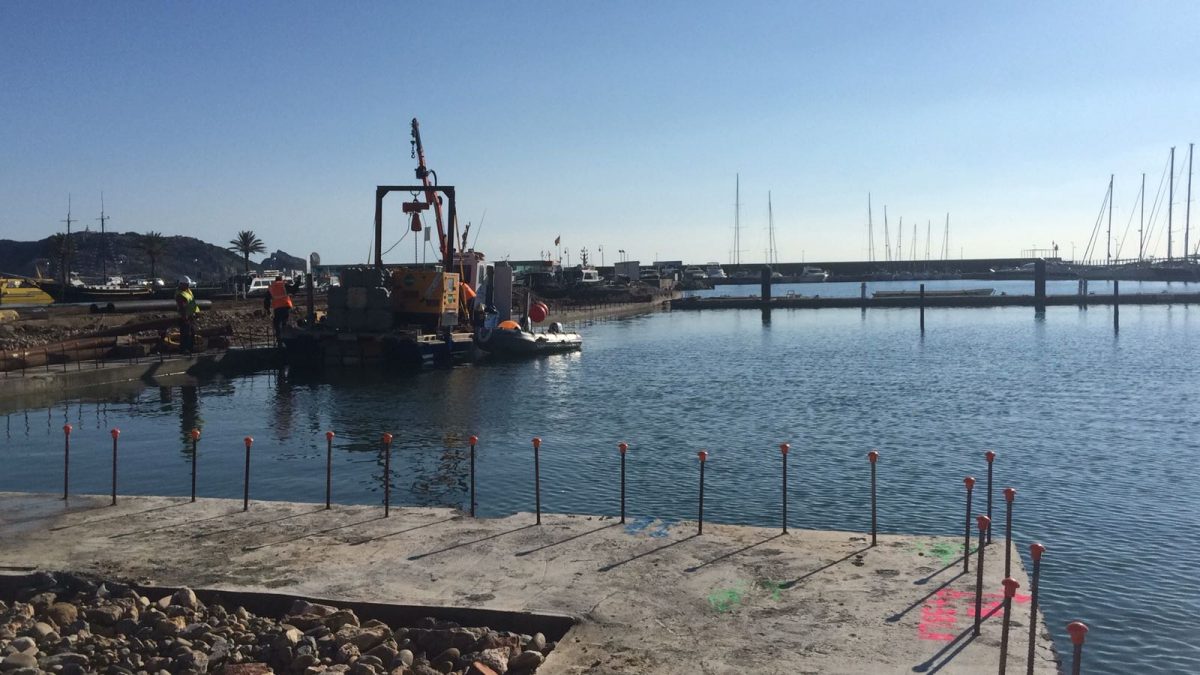

  • Se forma el vaso de decantación en la explanada de la Escuela de Vela y se inician las tareas de dragado por succión del canal del muelle de la 800 de la dársena interior

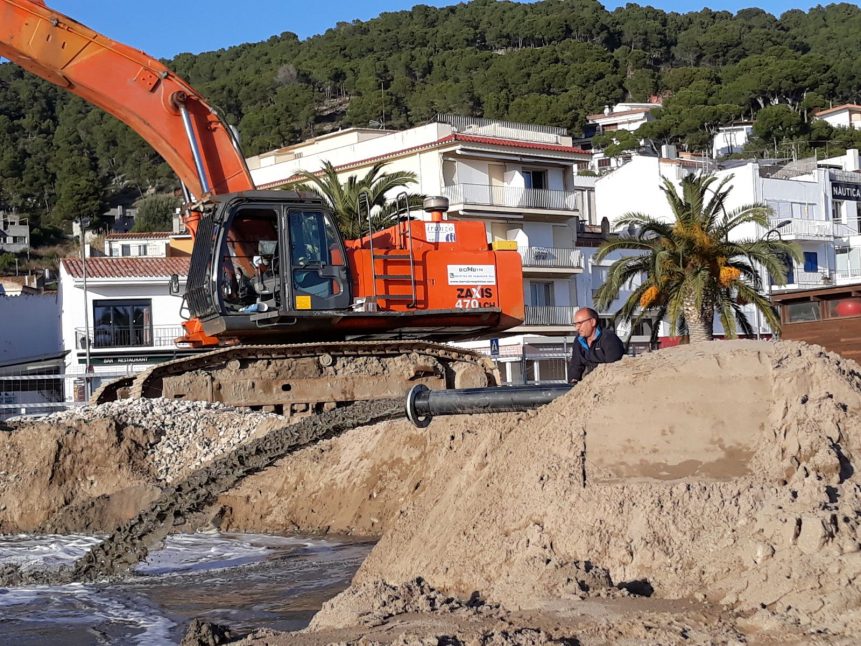

  • Se finalizan las arquetas del registro del vial perimetral y se reponen los tubos de los pasos existentes
  • Se realiza la compactación de escollera sin clasificar en el trasdós de los nuevos muelles verticales
  • Siguen las tareas de demolición de pavimento en la zona de la estación de servicio donde se empieza a formar la superficie de encofrado de la losa de los depósitos

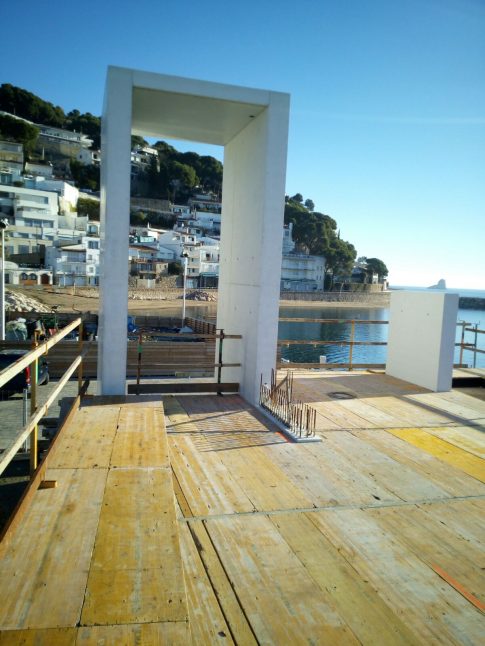

  • En el «Espai Medes», se está llevando a cabo el encofrado visto del voladizo de la cubierta
