Diario de obras Fase 2A | Semana 15: del 5 al 9 de Febrero de 2018

Durante esta semana, las tareas mas importantes que se han llevado a cabo han sido las siguientes:

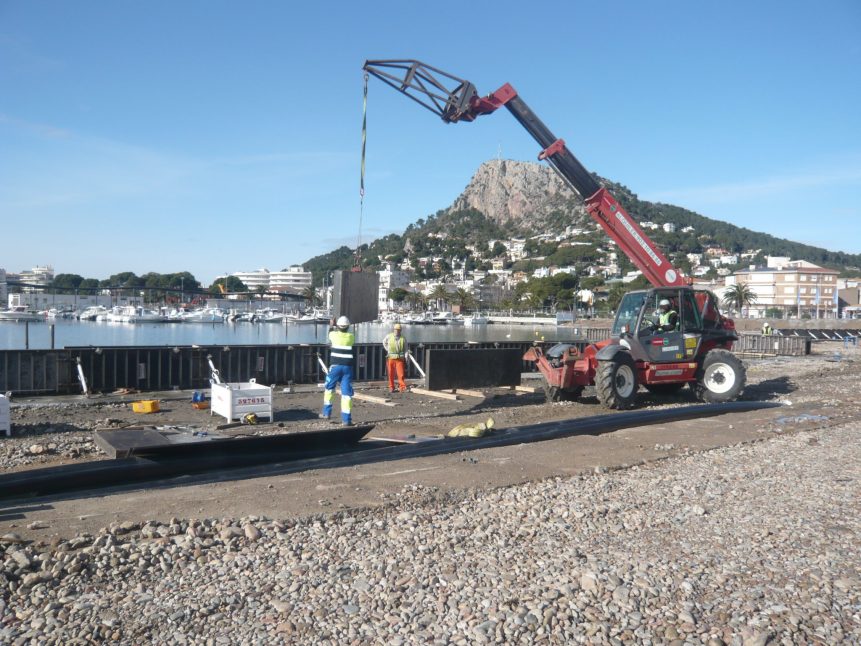

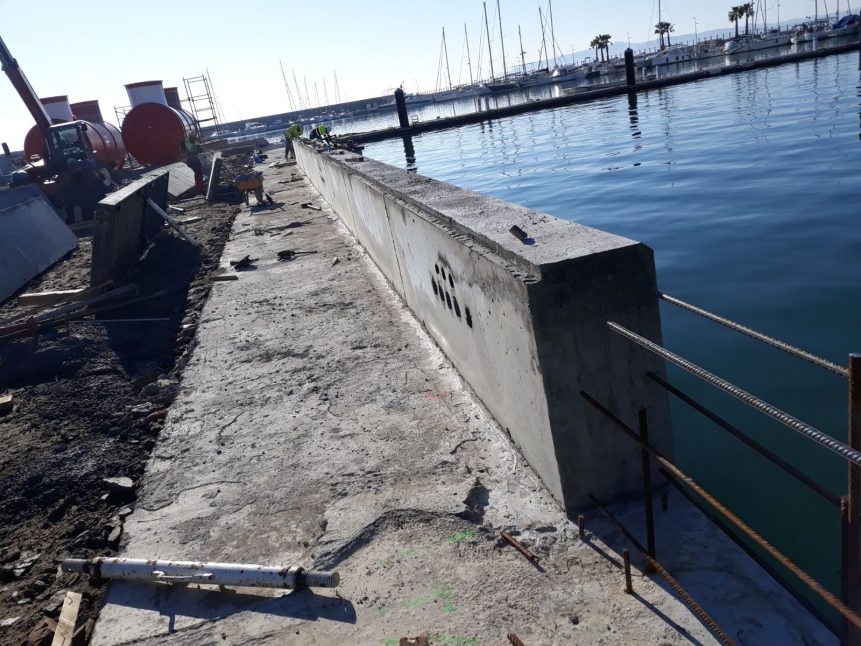

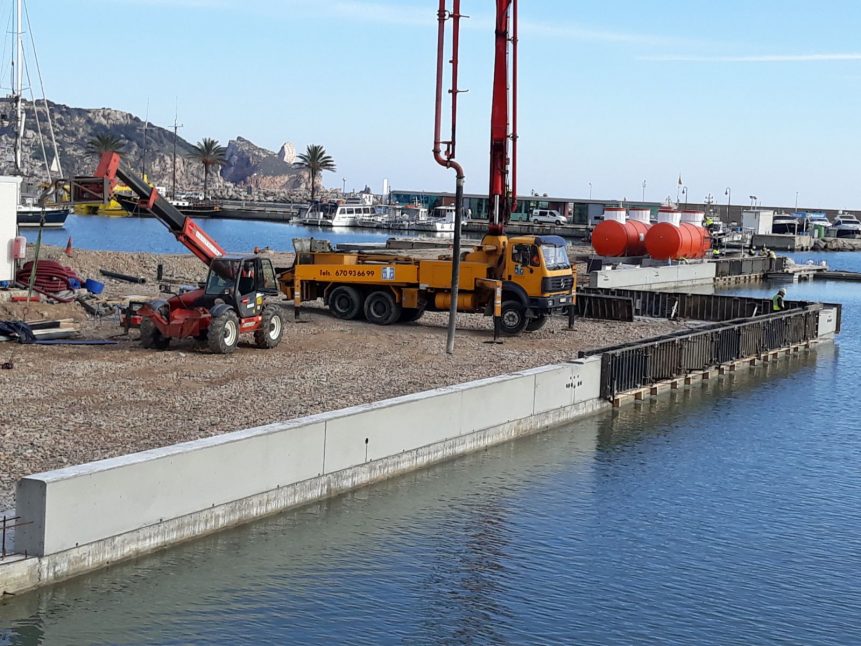

- Se terminan de encofrar y se hormigonan tres nuevos tramos del muelle. La lluvia ha impedido avanzar más.
- El martes tiene lugar la reunión de seguimiento de las obras con el Ayuntamiento

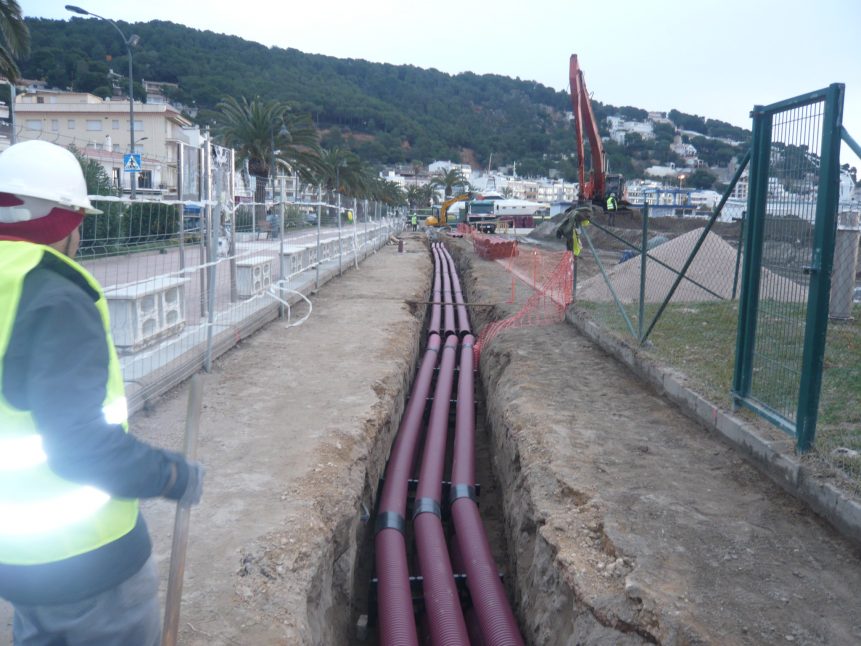

- En el vial perimetral, se hormigona el prisma de servicios

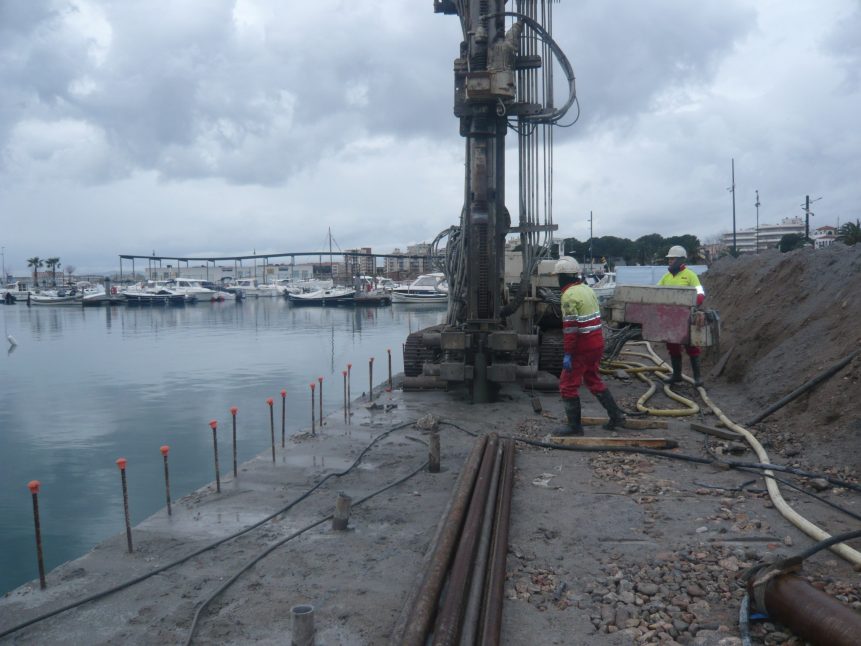

- Se siguen desencofrando y hormigonando las bigas del cantil del nuevo muelle de la escuela de vela, así como siguen su curso las tareas de micropilotage
- Se empieza a vaciar el módulo de la actual escuela de vela para poder trasladarlo. Provisionalmente, el personal se trasladará a un módulo situado en la zona enjardinada al lado del aparcamiento

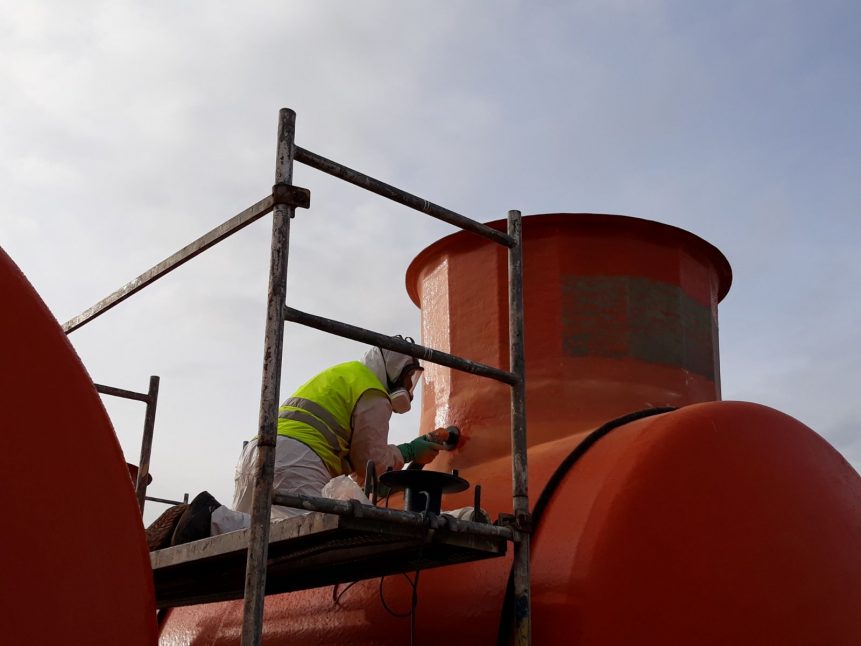

- El personal del Club realiza las tareas de lijado de las juntas de los cuellos de los depósitos de hidrocarburos para generar un anillo de fibra de la anchura apropiada.
- La draga sigue trabajando en la dársena interior
