Diario de obras Fase 2A | Semana 27: del 30 de Abril al 4 de Mayo de 2018
Las tareas mas relevantes que se han llevado a cabo esta semana han sido las siguientes:

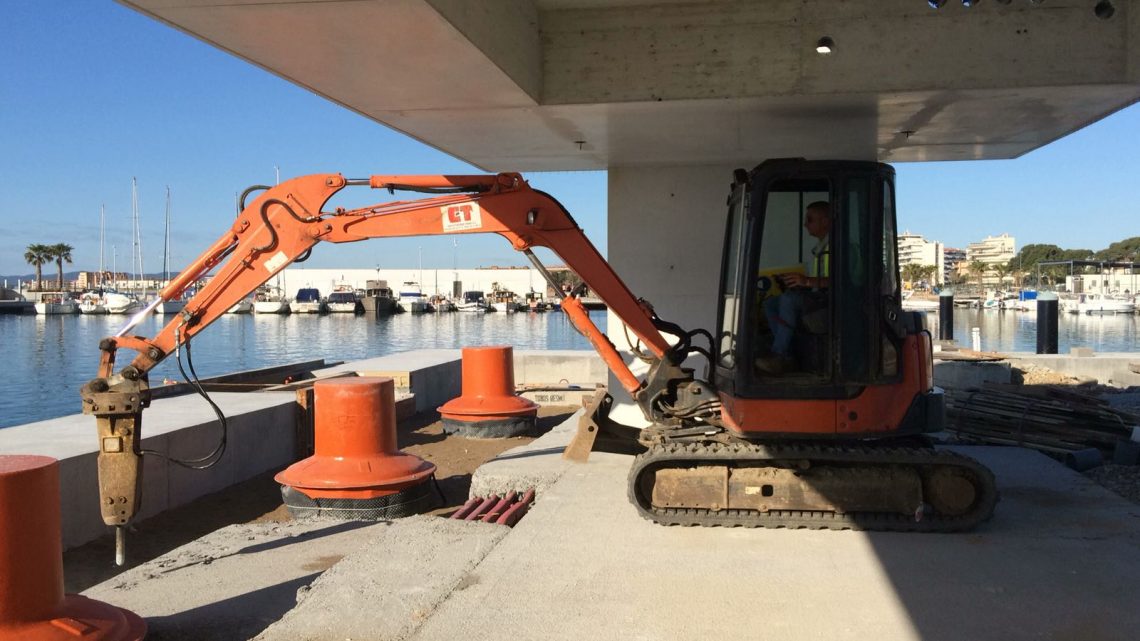

- Se realiza el montaje del encofrado de las bases de cimentación de las farolas del parquing

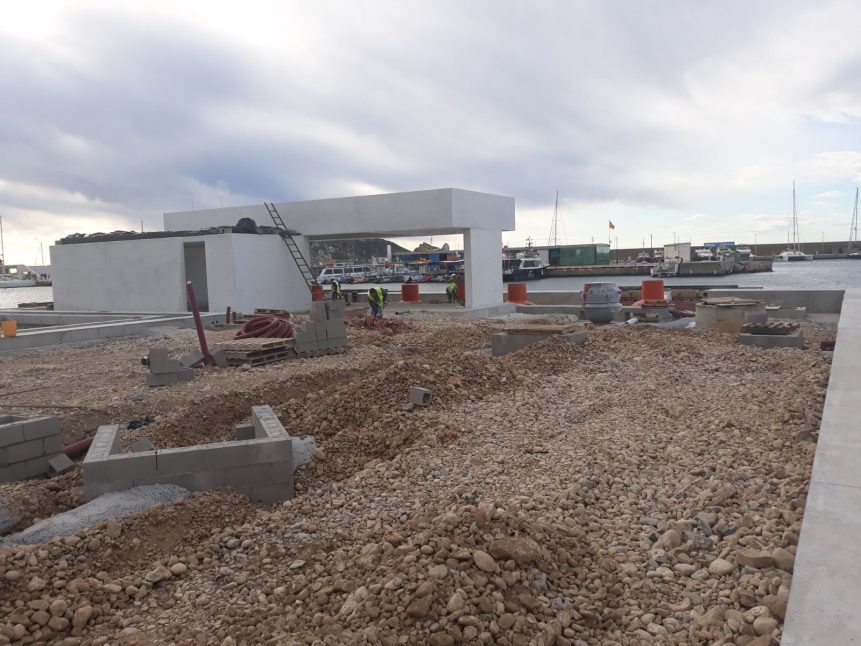

- Finaliza el encofrado de las islas de los surtidores de las estación de servicio y las arquetas de servicios

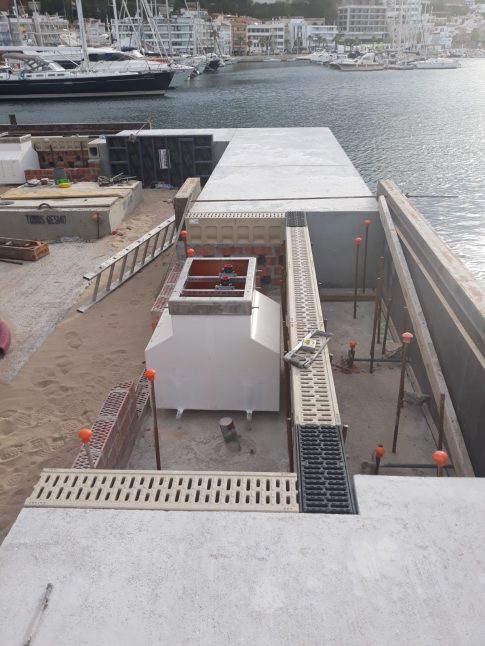

- Se lleva a cabo el encofrado y armado de la cámara prefabricada de la estación de servicio

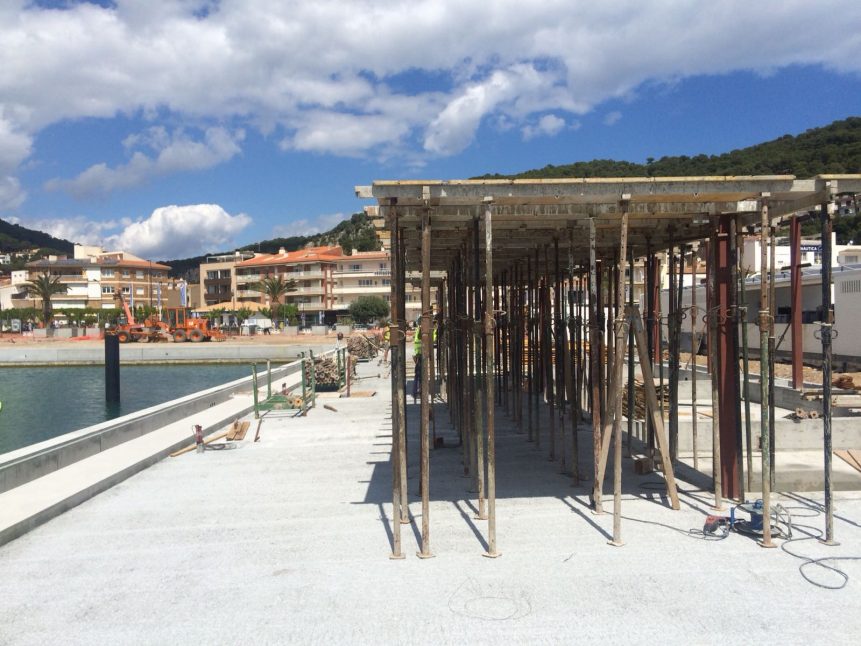

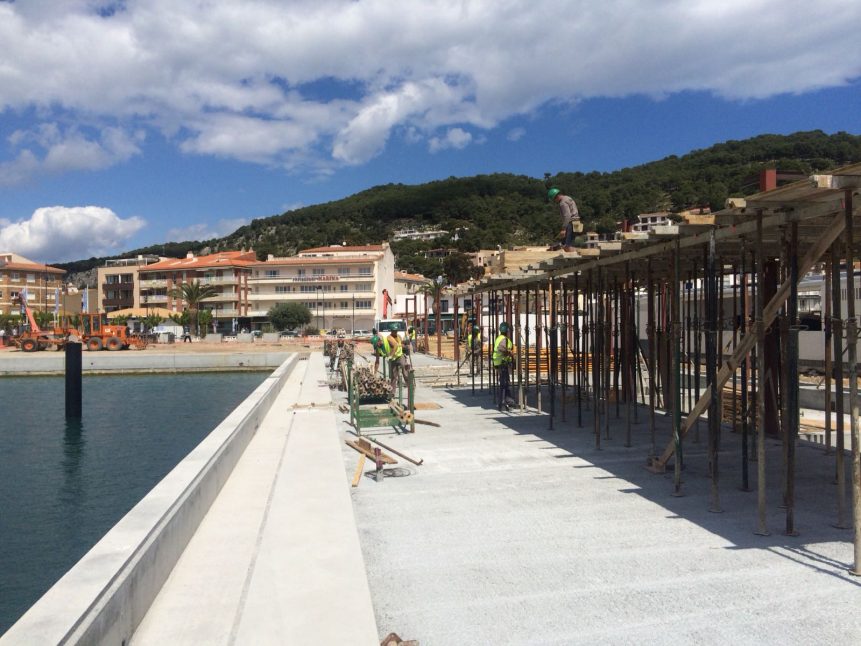

- Se inicia el montaje del bloque perimetral del forjado del edificio del minimarket

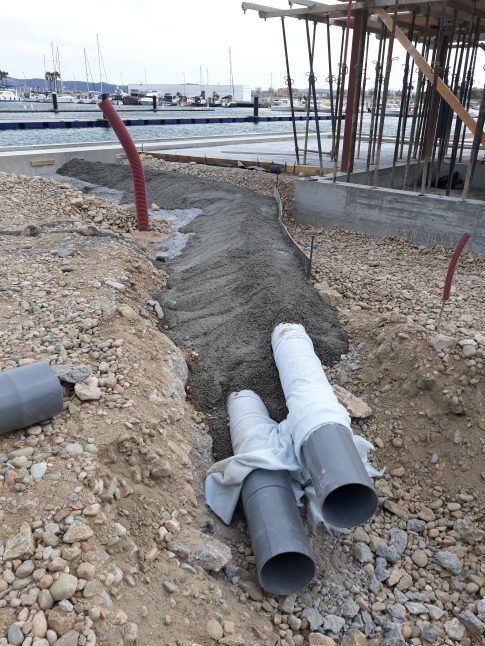

- Se monta el cable de “tierra” en las rasas ejecutadas en el muelle de la estación de servicio
