Diario de obras Fase 1 | Semana 23: del 29 de Marzo al 1 de Abril de 2016

01 abril 2016 Diario de obras
Diari d'obres Setmana 22

A continuación se detalla el resumen de las tareas de esta semana:

  • En el martillo del Contradique de Garbí se avanza con las puestas de hormigón del muelle vertical de gravedad
  • En el Contradique se inician los micropilotos inclinados del primer tramo para poder empezar la próxima semana con el recrecido del muro interior
  • En la explanada del Dique de Garbí se empiezan a ejecutar las rasas del prisma de servicios y de la red de abastecimiento de agua potable

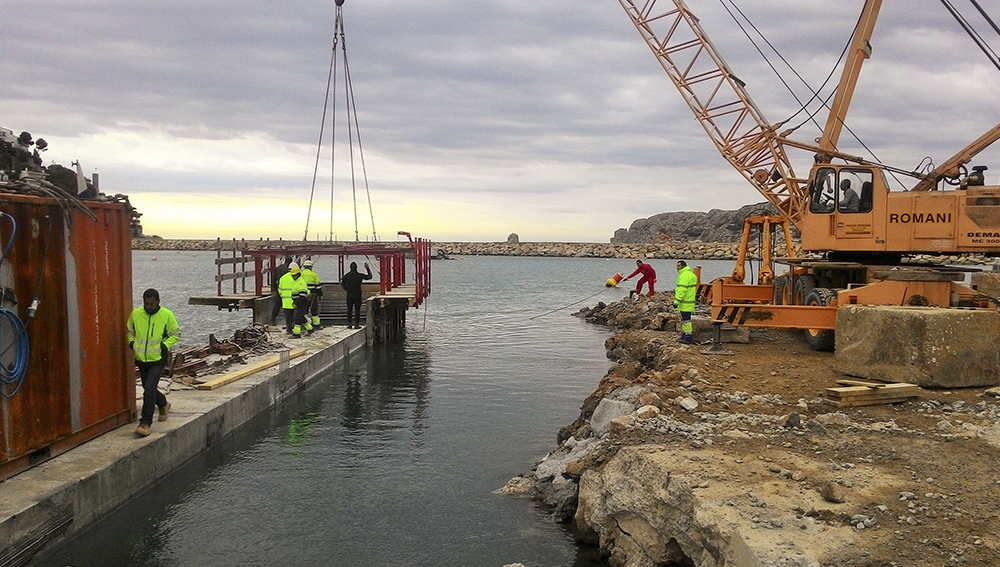

  • En el muelle central, se prosigue con la nivelación de la banqueta y el hormigonado de las pilas de apoyo de las palancas prefabricadas
  • En el Dique de Levante se finaliza la protección de la banqueta con escollera de 6-8T en la parte sumergida
