Diario de obras Fase 1 | Semana 5: del 16 al 20 de Noviembre de 2015

20 noviembre 2015 Actividades y Eventos
Diari d'obres Setmana 05

A continuación se detalla el resumen de las tareas que se han realizado durante esta semana:

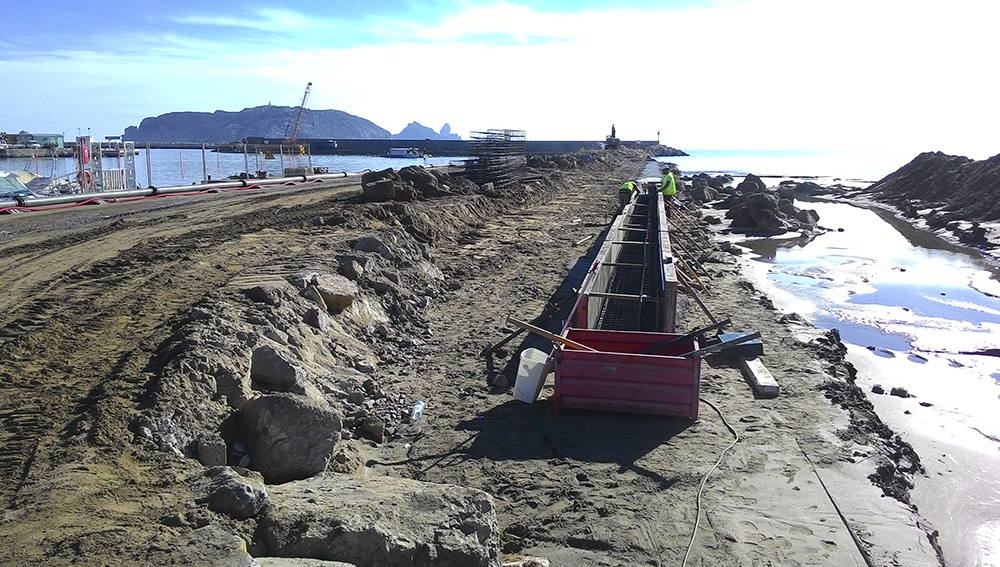

  • Se procede a hormigonar 27 metros de muro de ampliación en la zona de transición entre la Llevantina y el dique de Garbí

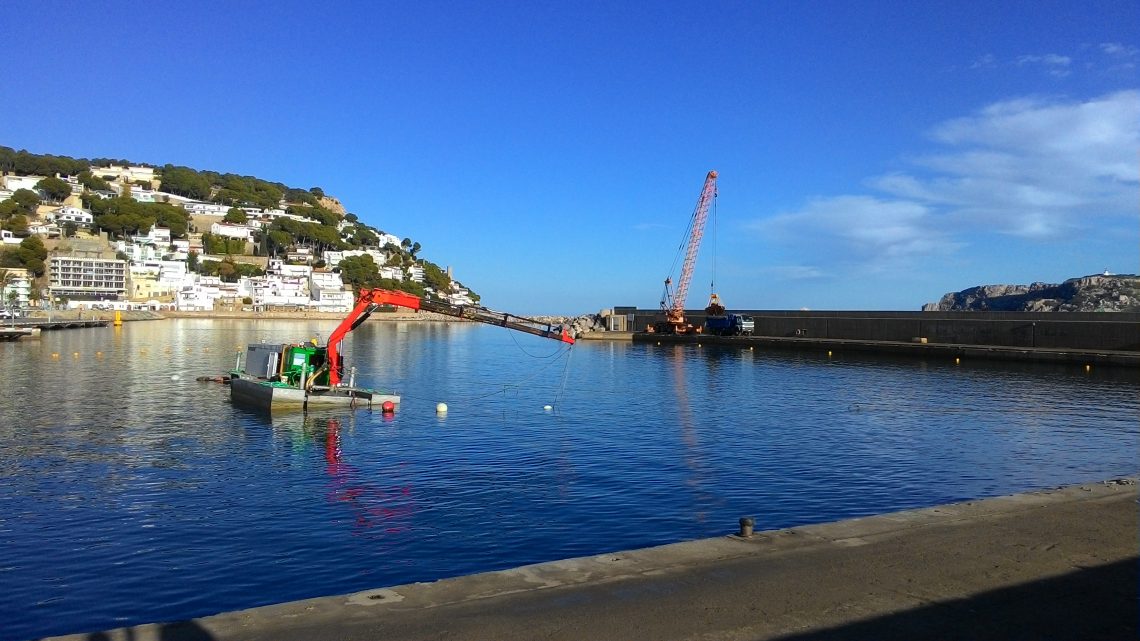

  • La draga continua con las tareas de dragado a buen ritmo y, si el tiempo lo permite, trabajará durante el fin de semana
  • La grúa de celosía sigue con el dragado de escollera sin clasificar en la zona de ampliación del muelle al contradique de Garbí

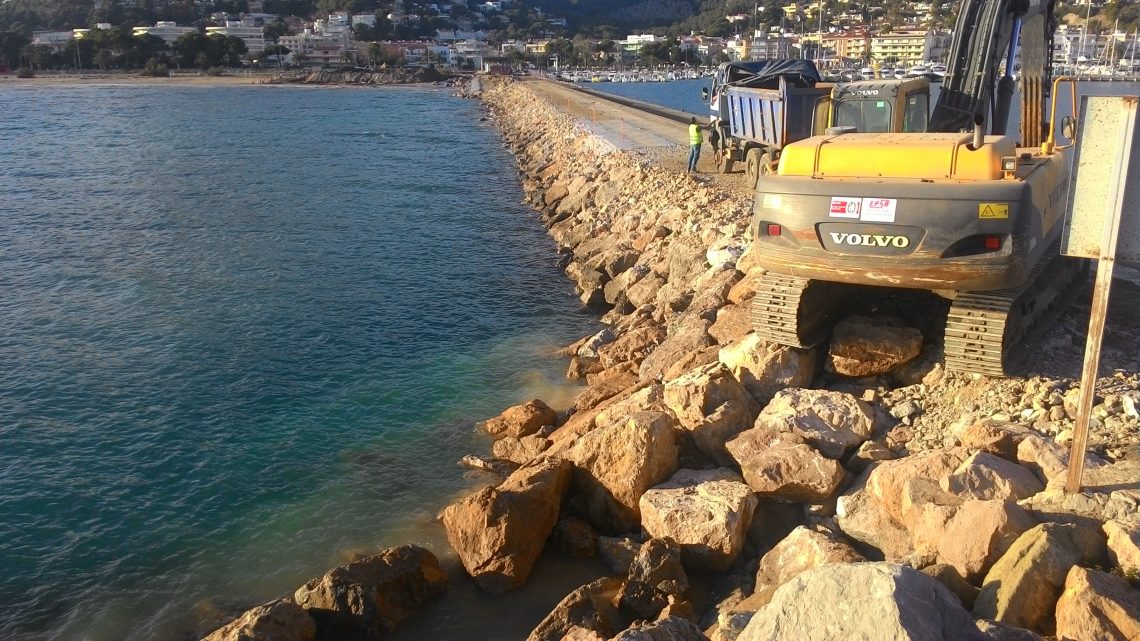

  • La giratoria de 40 T ha hecho el «retalud» de la escollera del Passeig de Garbí y la zona del mirador y ha derribado la parte final del Passeig de Garbí donde se construirán las rampas de acceso
  • Se han iniciado las tareas en el muelle central del puerto con la extracción del mobiliario urbano afectando el punto verde de recogida de residuos y el derribo del muro de bloques donde se debe hacer la futura ampliación

Setmana 5 (1)

Setmana 5 (3)
