Diario de obras Fase 1 | Semana 59: del 6 al 10 de Febrero de 2017

A continuación se detalla el resumen de esta semana:
- En el dique de Garbí se montan mas jardineras en la zona del aparcamiento
- Pasan el cable eléctrico desde el sub-cuadro del edificio de servicios hasta el sub-cuadro de conmutación situado en la rampa entre la zona de juegos infantiles y la Llevantina
- Se avanza con la instalación eléctrica dentro el edificio de servicios
- Se terminan las reparaciones de la coronación del muro que delimita el puerto con el torrente de Planas

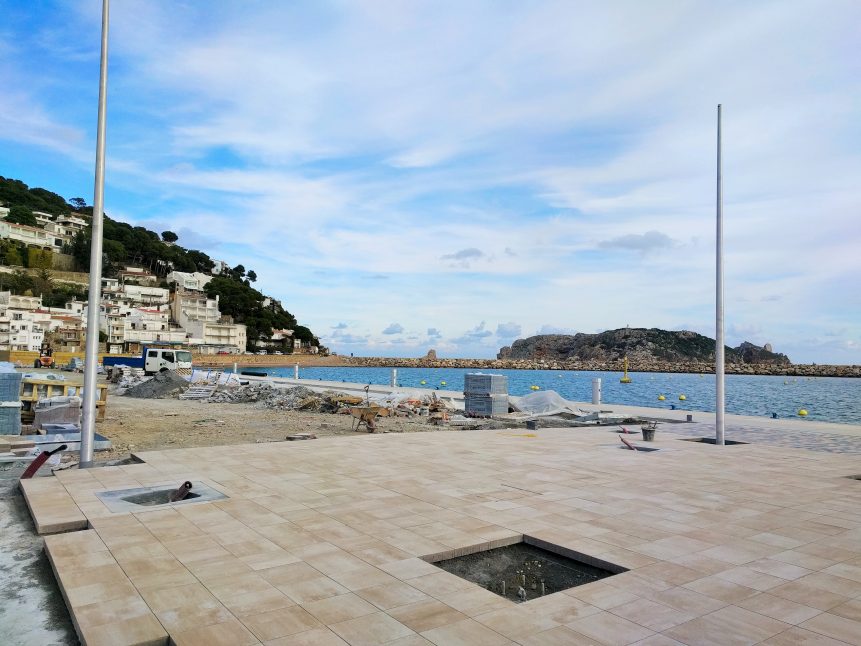

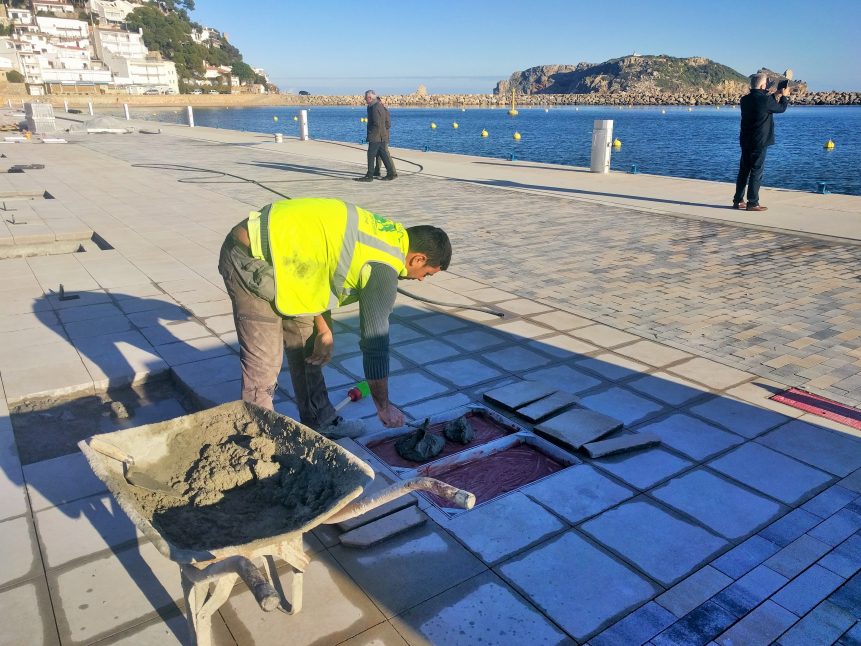

- En el muelle central se avanza con la pavimentación, terminando los remates con las arquetas de servicio

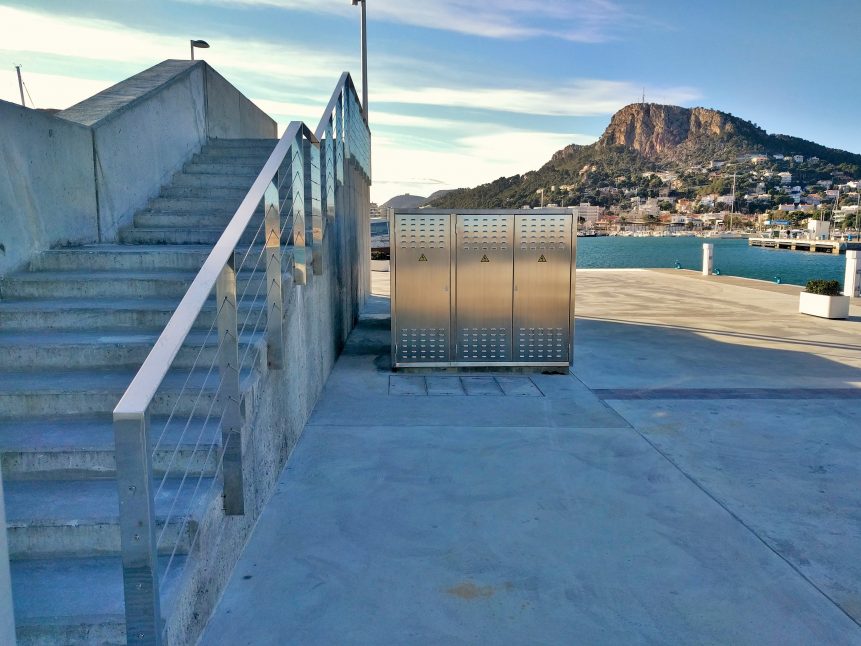

- Se instala el sub-cuadro eléctrico dentro el módulo de instalaciones

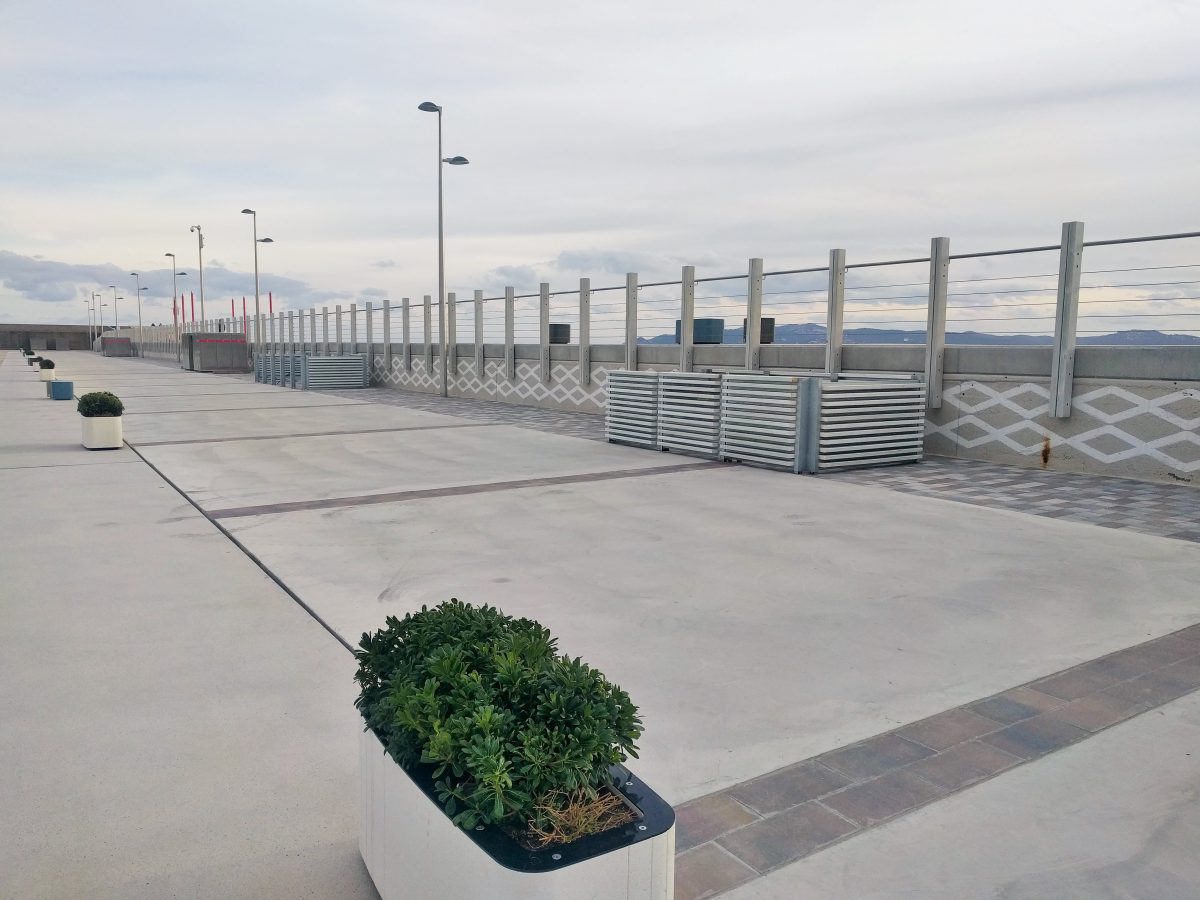

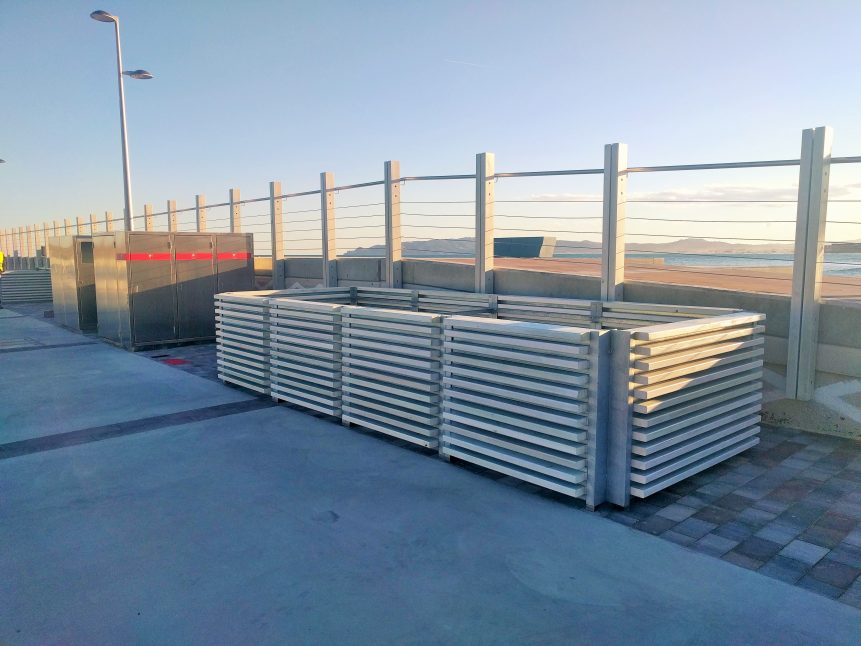

- Empiezan a montar los báculos de luz y de la red de comunicaciones en el entorno de la pérgola de sombreado
