Diario de obras Fase 1 | Semana 8: del 7 de Diciembre al 11 de Diciembre de 2015

Aunque la semana ha sido corta, la obra ha seguido avanzando:
- La grúa de celosía ha ejecutado el relleno con escollera > 200 Kg de la banqueta en la zona de ampliación del muelle del Contradique
- Las pilas del muelle del Dique de Garbí están todas dragadas menos una y rellenas con escollera > 200 Kg
- LE muro que se está realizando en la zona de transición de la Llevantina ha llegado con la última puesta a finales de las escaleras de acceso al Paseo de Garbí

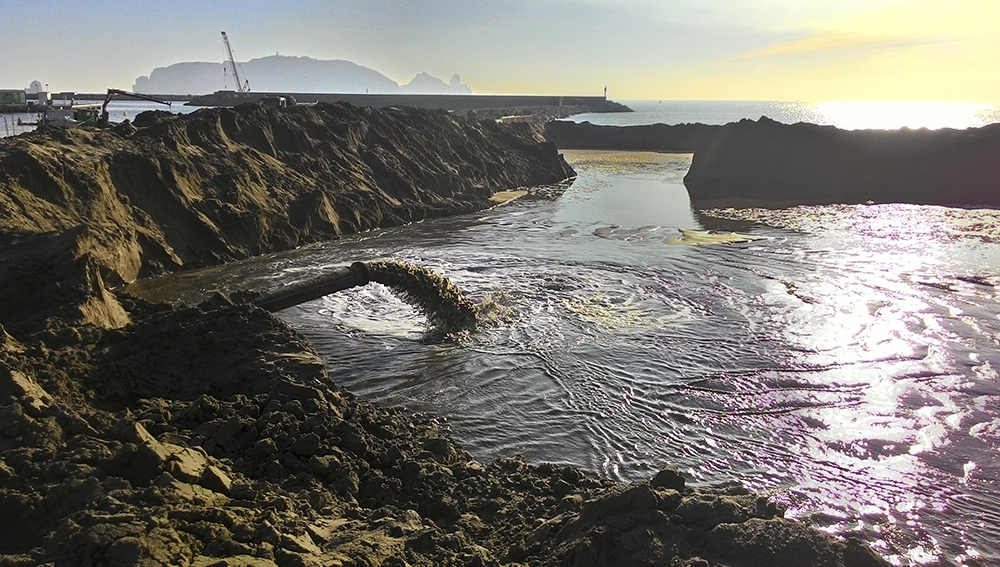

- La draga con la bomba de succión ha trabajado todo el fin de semana y festivos y ha avanzado mucho con el dragado de la dársena interior
- Se ha terminado de montar el encofrado que debe hacer el muelle vertical del Contradique de Garbí y el sábado se desplazará hasta la obra
- Se ha llevado la grúa de celosía para realizar el relleno de las pilas del muelle claraboya del Muelle Central
