Diario de obras Fase 1 | Semana 9: del 14 de Diciembre al 18 de Diciembre de 2015

18 diciembre 2015 Diario de obras
Diari d'obres Setmana 09

Durante esta semana, las tareas más importantes que se han llevado a cabo en la obra han sido las siguientes:

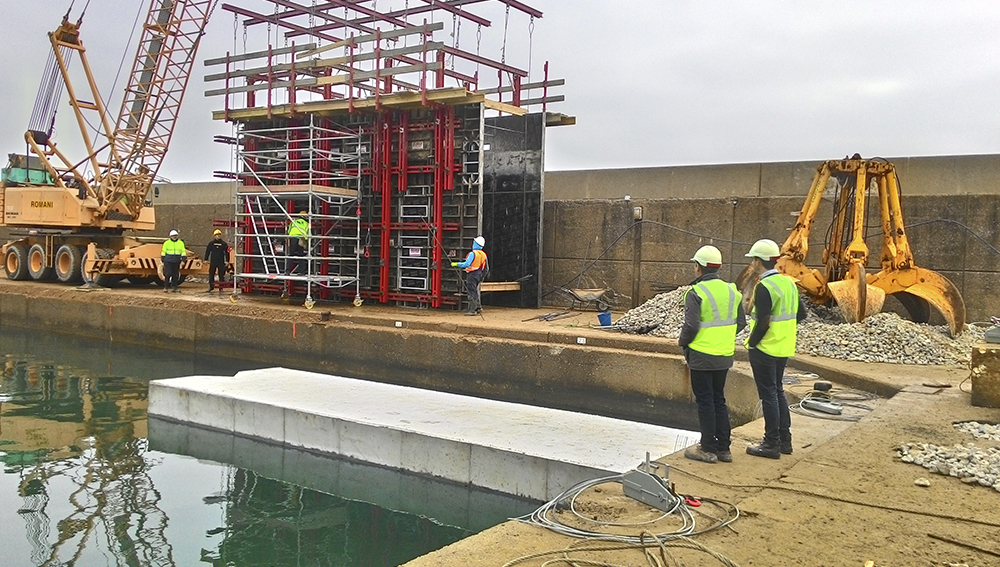

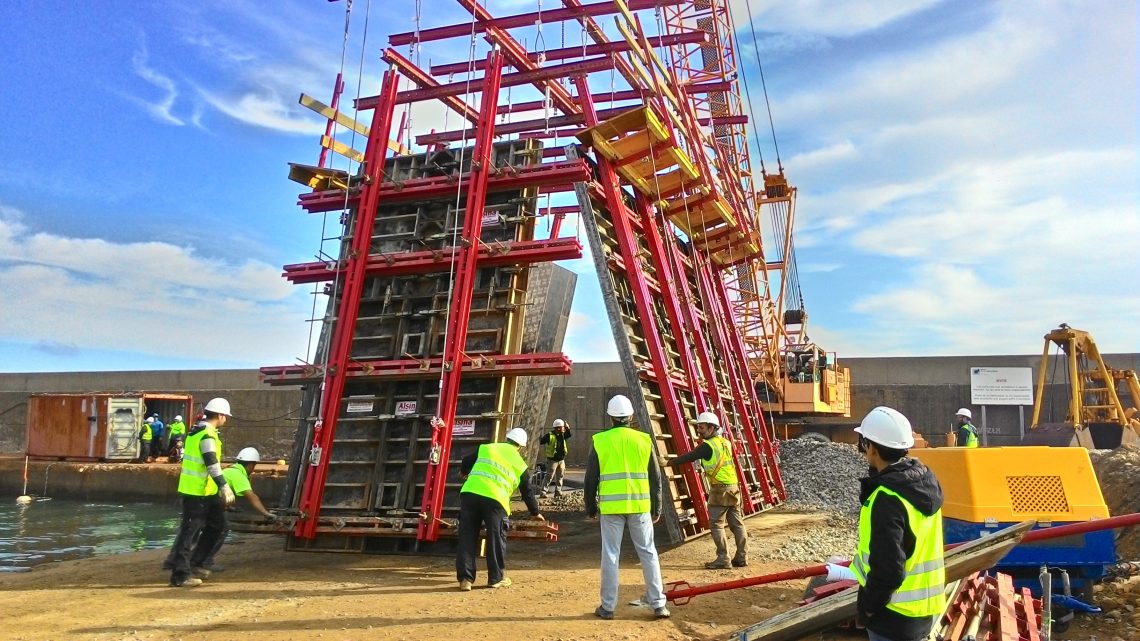

  • Se deja terminado el encofrado del muelle vertical del Contradique de Garbí y el jueves por la mañana se hormigona la primera puesta; se coloca la segunda para hormigonarla el lunes
  • Los buceadores van avanzando con la nivelación de la banqueta del muelle vertical del Contradique
  • Se termina el muro de las gradas de acceso al Paseo del Vent

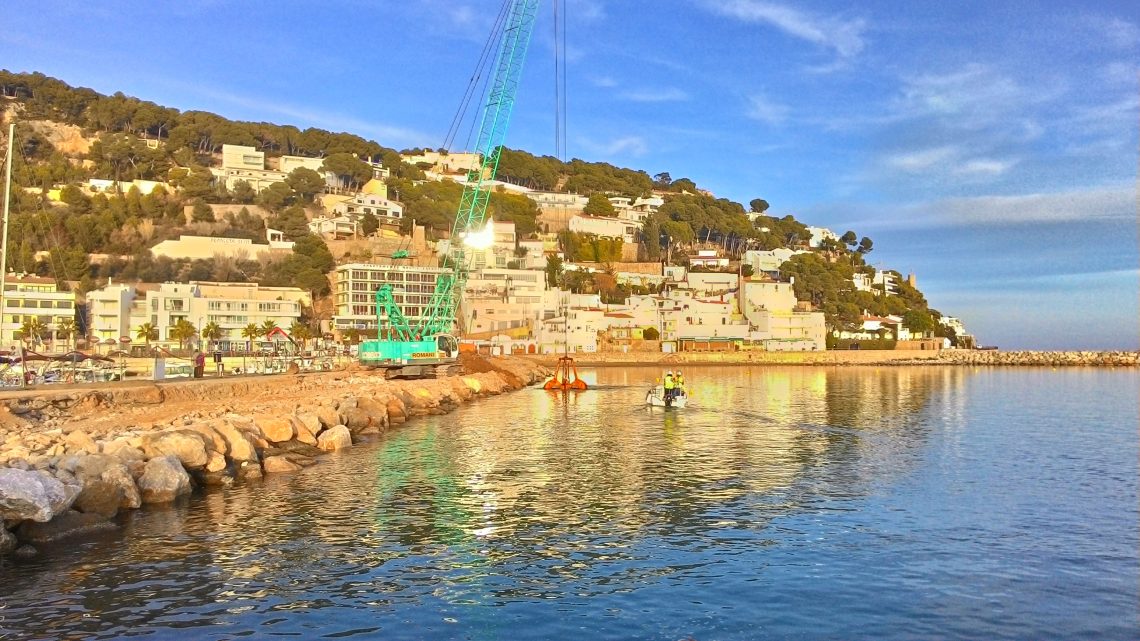

  • La draga avanza con el dragado de la dársena

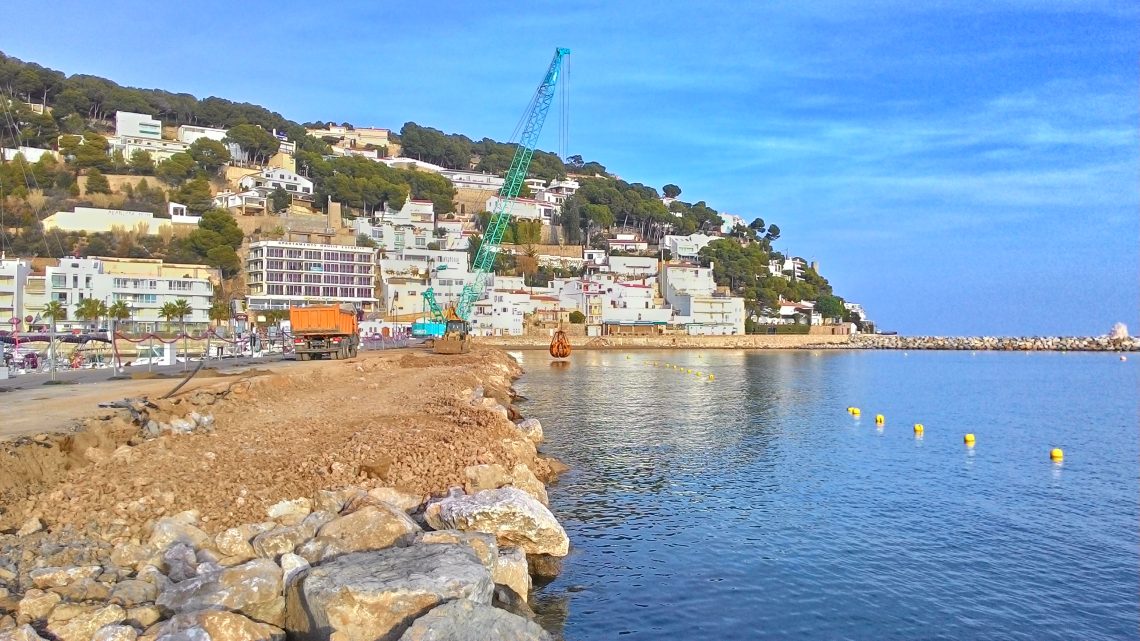

  • Se empieza la excavación del edificio del almacén ubicado en la zona de transición entre la Llevantina y el acceso al Paseo del Vent
  • En el muelle central se empieza a ejecutar el relleno de la banqueta del muelle claraboya con escollera sin clasificar

Durante los próximos días, los operarios trabajaran en la obra del 21 al 23 de Diciembre y retomaran las tareas el día 4 de Enero

Setmana 9 (1)

Setmana 9 (2)

Setmana 9 (3)

Setmana 9 (7)

VER TODAS LAS NOTICIAS
