Diario de obras Fase 2A | Semana 29: del 14 de Mayo al 18 de Mayo de 2018
Las tareas mas relevantes que se han llevado a cabo esta semana han sido las siguientes:

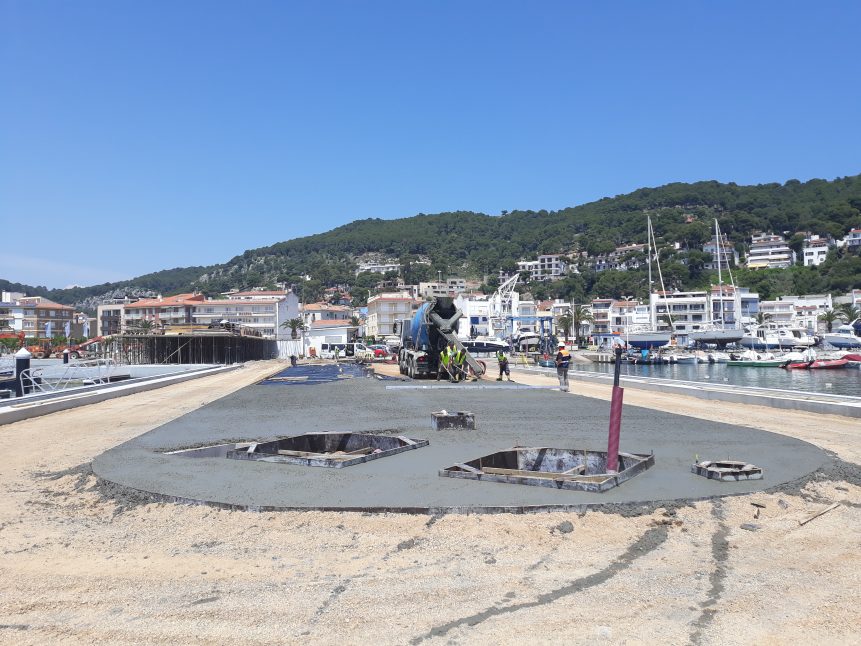

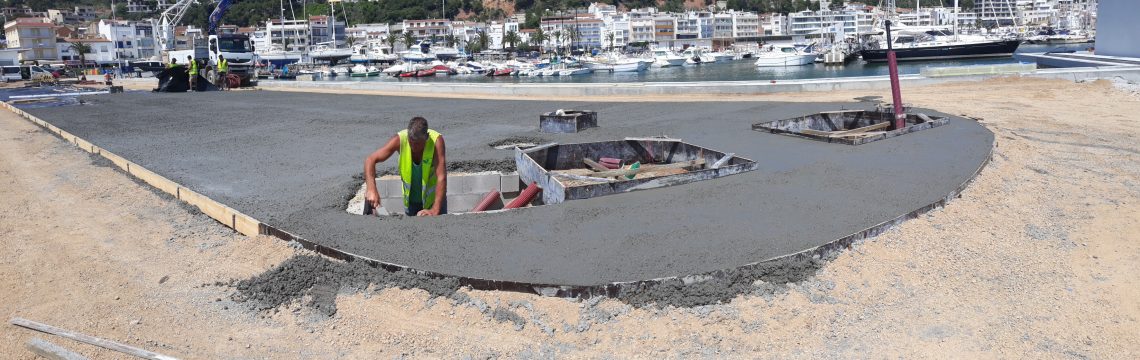

- Se hormigona la solera de la isla central del muelle de la estación de servicio para la colocación del pavimento de Breinco
- Se sigue trabajando con el encofrado y armado del forjado del nuevo edificio de la escuela de vela
- Siguen las tareas de montaje de la instalación de la estación de servicio y ECA Bureau Veritas realiza las inspecciones reglamentarias

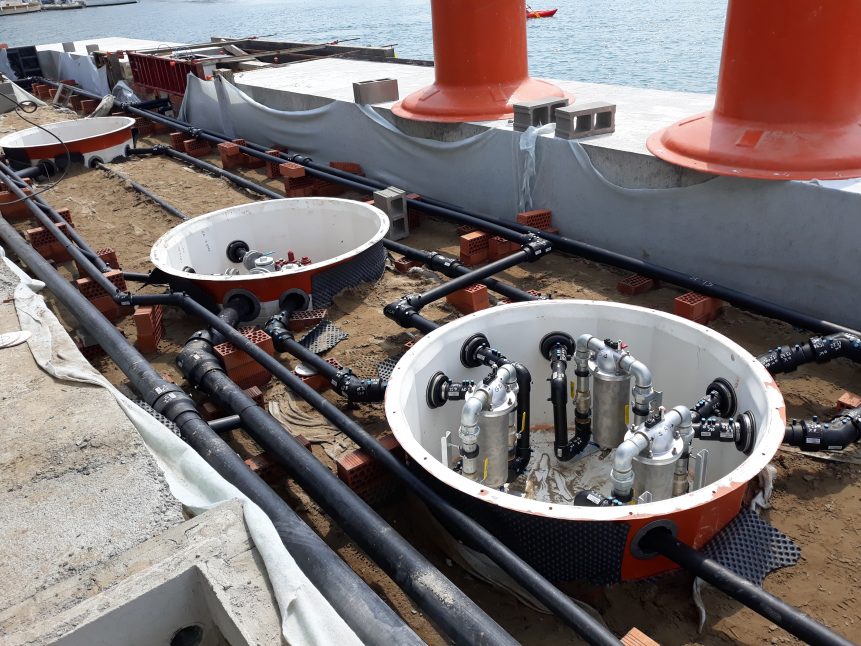

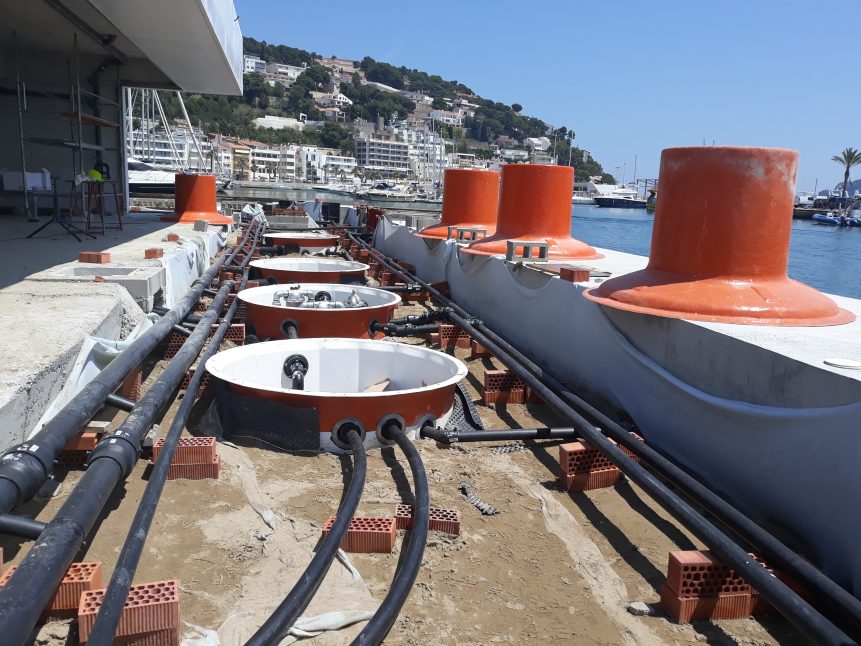

- Se monta el separador de hidrocarburos y se presenta en la cámara prefabricada de la estación de servicio
- Se realizan tareas de montaje y colocación de muertos y cadena madre en la parte exterior del muelle central del puerto

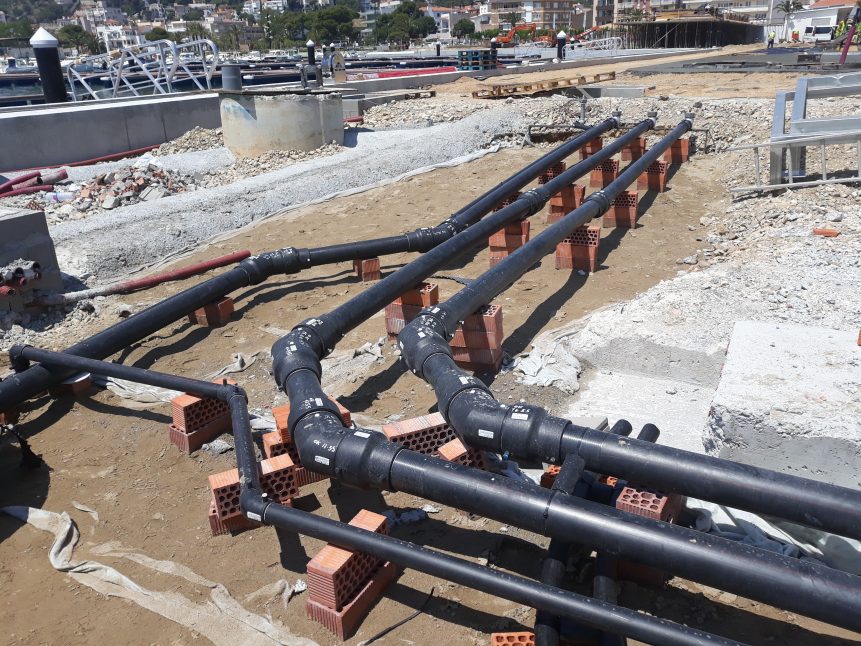

- Se llevan a cabo las pruebas de presión de la instalación de la red de agua potable

- Se realiza la impermeabilización de la cubierta del edificio del minimarket de la estación de servicio

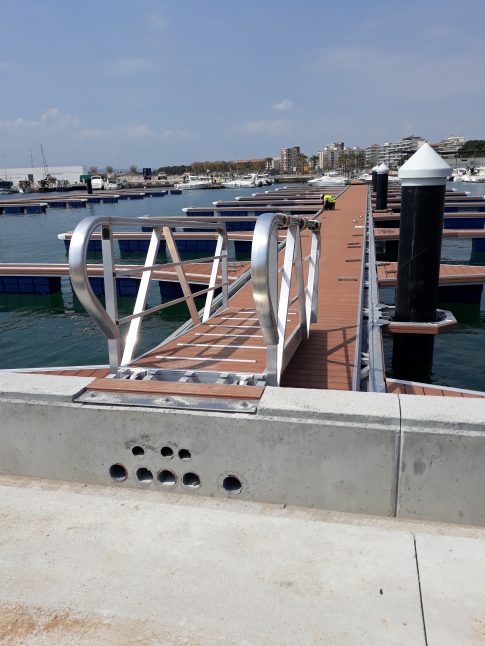

- Se termina el montaje de las pasarelas, “fingers” y rampas de la dársena ABCDE y se colocan los norays
