Diario de obras Fase 1 | Semana 11: del 4 de Enero al 8 de Enero de 2016

Después de la parada para las fiestas de Navidad, se han retomado las tareas de las obras, las principales actuaciones esta semana han sido:

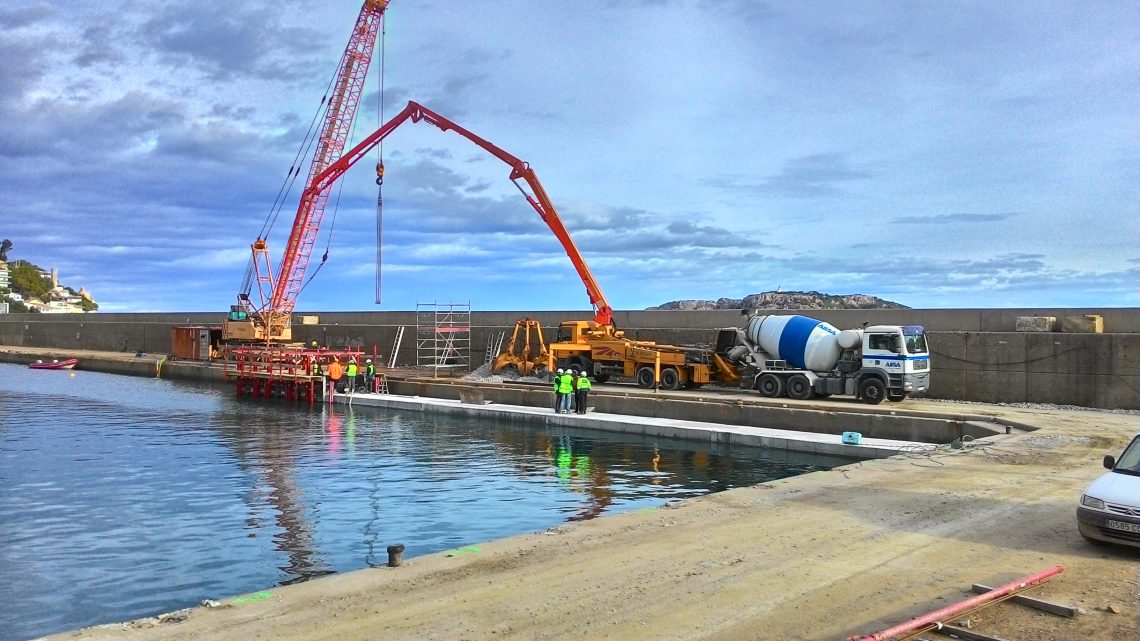

- Se hacen tres postas más de hormigón del muelle vertical del Contradique de Garbí
- Los buceadores, al mismo tiempo, van avanzando con la nivelación de la banqueta donde se apoya el muelle vertical de hormigón del Contradique de Garbí

- Se aprovecha la parada de Navidad para ampliar el charco de vertido provisional del material de dragado de la Platja Gran

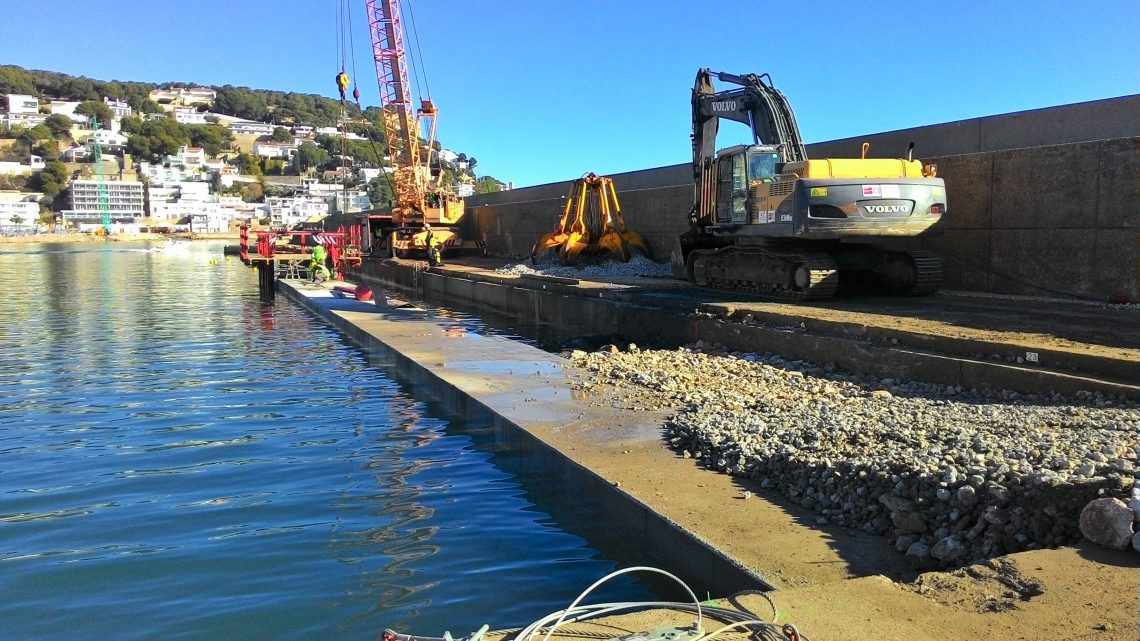

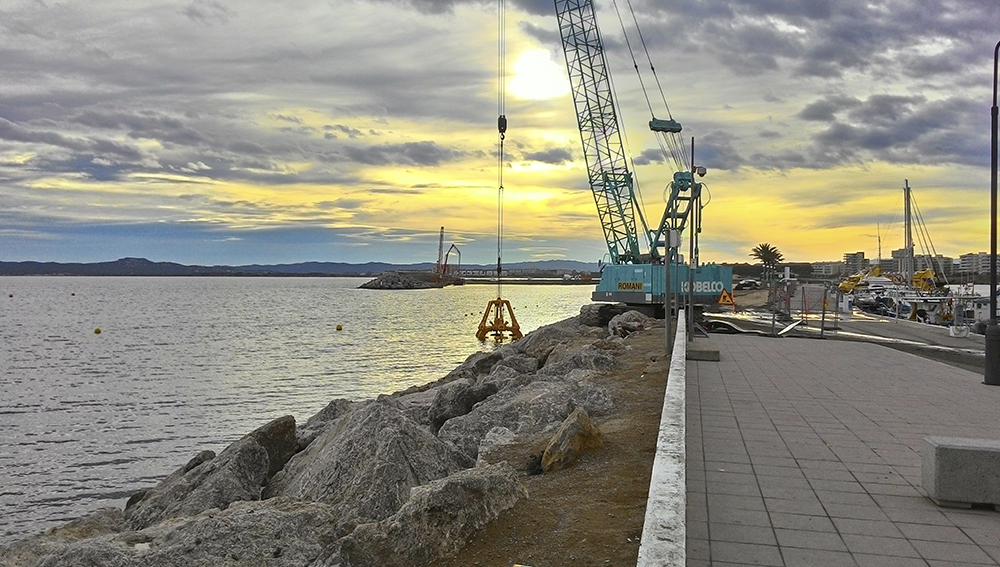

- En el muelle central, se empieza el dragado de material en la zona de somero y, a finales de semana, se inicia el relleno con escollera sin clasificar para realizar la banqueta de las pilas del muelle de claraboyas
- Se ejecutan las rampas de acceso a la Platgeta con material de acopio y se señaliza la zona con valla Rivisa para retomar los trabajos en el Dique de Levante
- Muy probablemente, los buceadores trabajen durante todo el fin de semana reparando zonas del muelle existente del Contradique de Garbí
