Diario de obras Fase 1 | Semana 17: del 15 de Febrero al 19 de Febrero de 2016

A continuación se detallan las tareas que se han realizado durante esta semana marcada por la Tramontana:

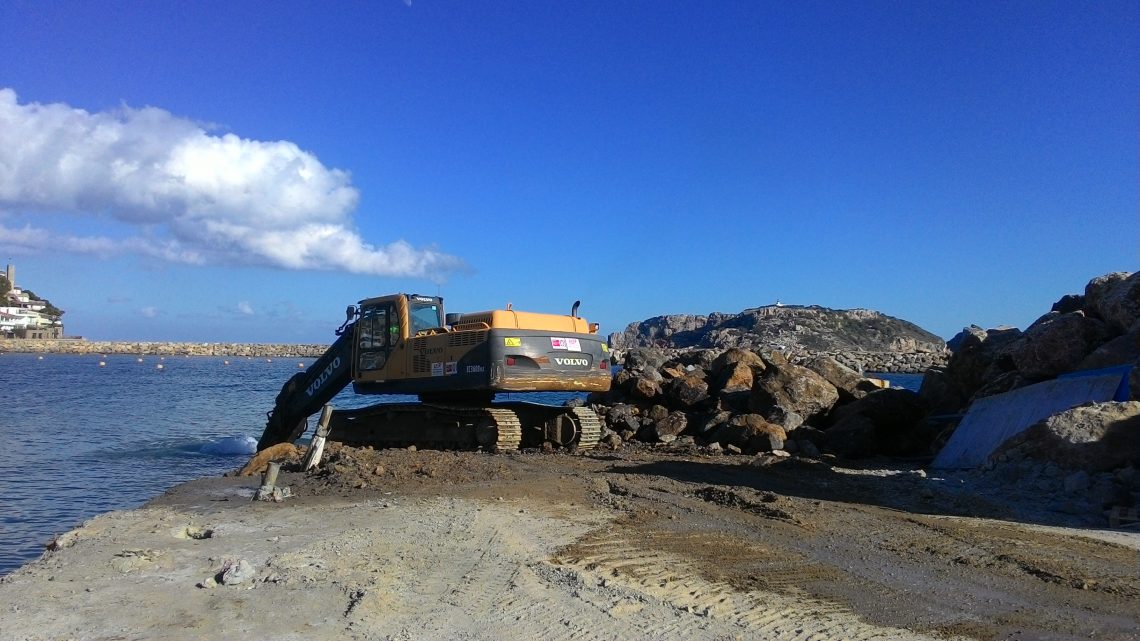

- En el martillo del Contradique, una vez reforzado el muelle existente con los micropilotes, se retoman los trabajos de extracción de escollera del morrot exitente

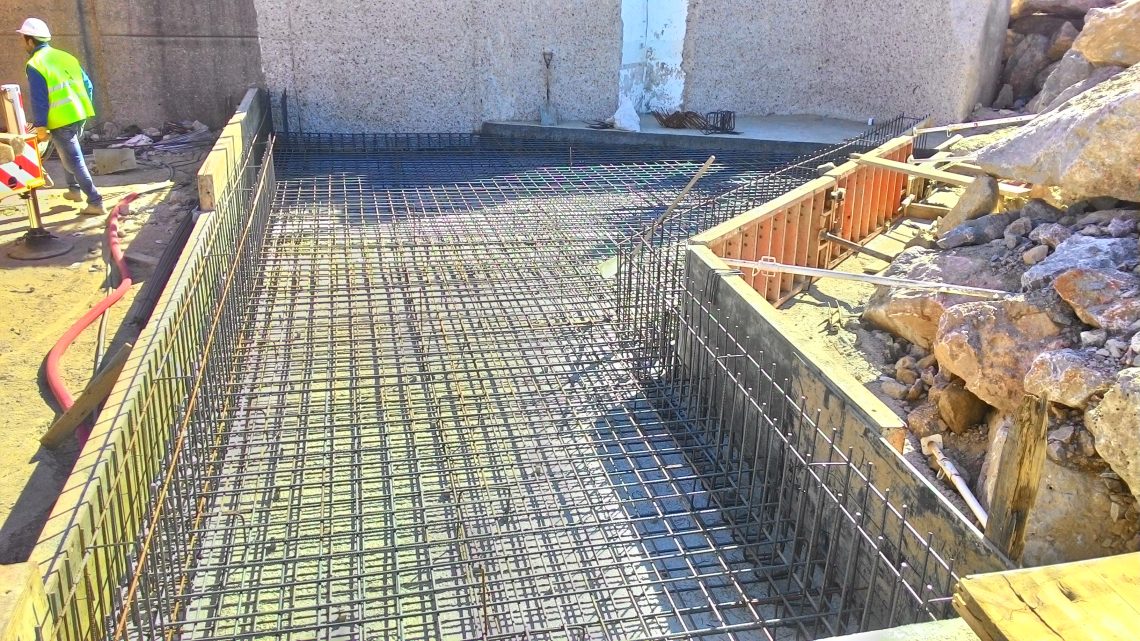

- Se hormigona la losa del edificio del almacén ubicado debajo la zona del mirador, entre el Contradique y el Dique de Garbí
- En el dique de Garbí, debido a la Tramontana del lunes y martes, se tubo que anular el hormigonado de las pilas. Se han terminado cinco, así, actualmente quedan la mitad para ejecutar
- Llega la estructura metálica del edificio de servicios del CNE del Contradique y se inicia el montaje
- En el Dique de Levante, se avanza con la prolongación a buen ritmo

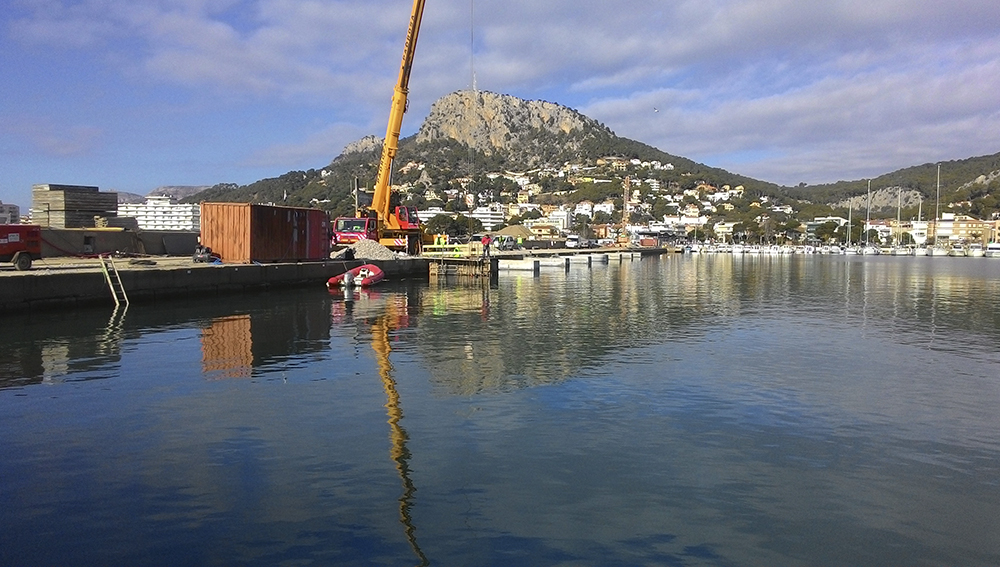

- La bomba de succión estuvo parada durante el pasado fin de semana y hasta el martes debido al fuerte viento de Tramontana, pero el miércoles retomó los trabajos de dragado en la zona de la bocana del puerto
