Diario de obras Fase 1 | Semana 3: del 2 al 6 de Noviembre de 2015

El inicio de semana se preveía complicado debido al temporal de levante sufrido. Este hizo parar las tareas el lunes antes de hora y el martes es necesario sacar arena acumulada en la zona de la riera.
A pesar de las incidencias meteorológicas, las tareas realizadas son las siguientes:

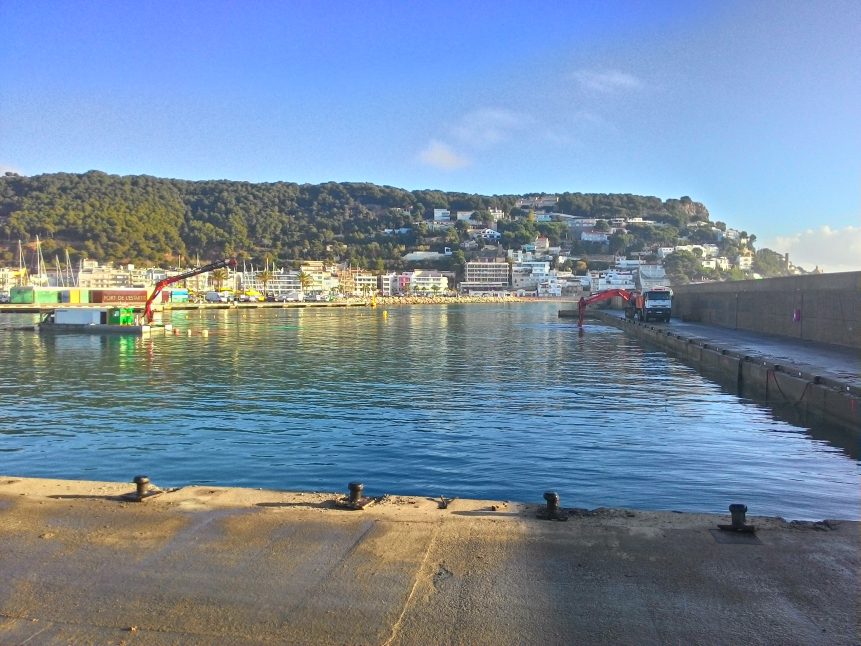

- La draga ha continuado dragando dentro la dársena entre el dique y el contradique de Garbí
- Se ha avanzado con el pié del talud del camino de ampliación del paseo de Garbí
- Se han terminado de sacar todos los norays del muelle

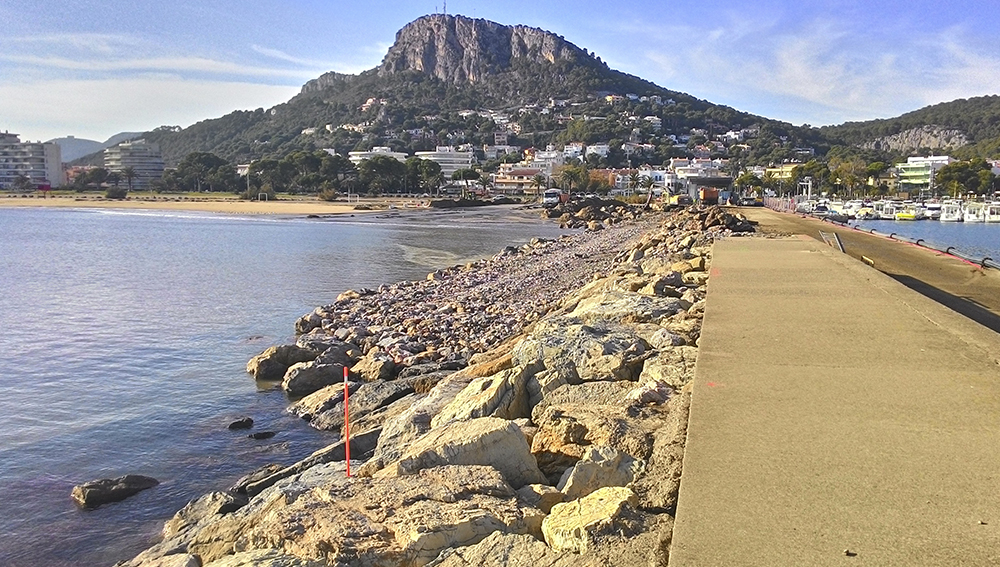

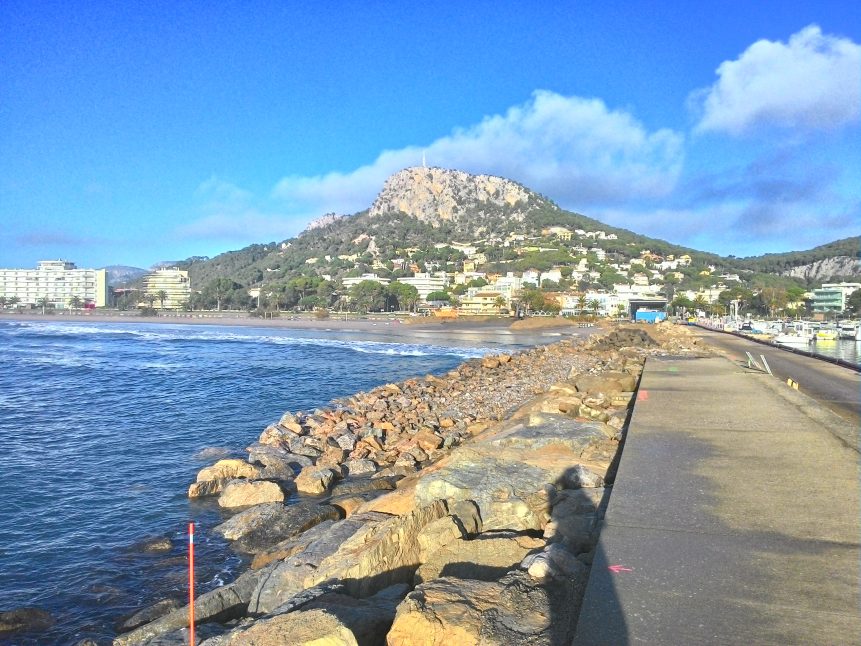

- Se continua extrayendo rompeolas del contradique

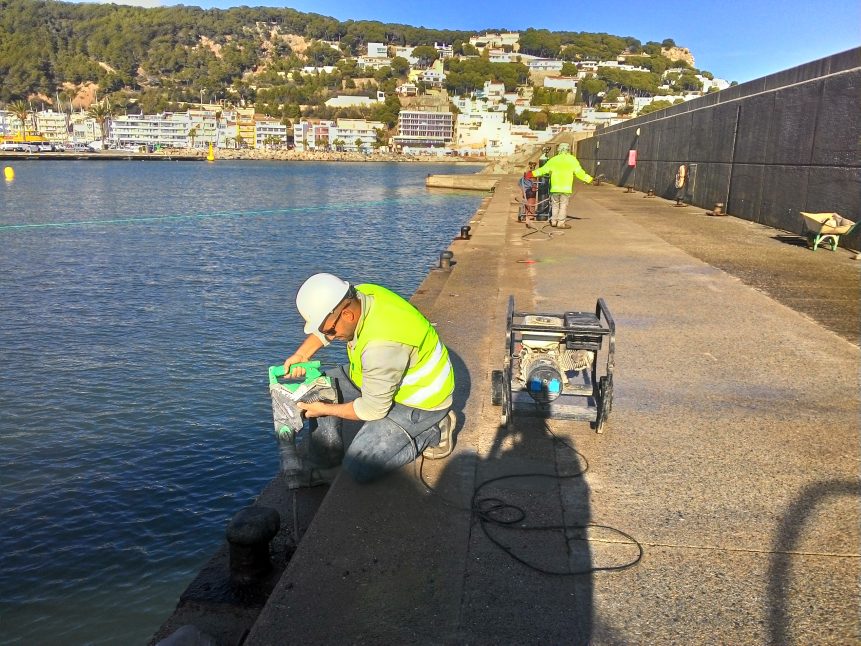

- Se hacen diversos replanteos topográficos topográficos de alineación exterior del muro del Passeig de Garbí
- Se marca el perímetro del edificio de servicios del contradique y se hace una cala para comprobar el material extraído
