Diario de obras Fase 2A | Semana 16: del 12 al 16 de Febrero de 2018

Durante esta semana, las tareas mas importantes que se han realizado han sido las siguientes:
- Se desencofran los tramos que se dejaron hormigonados a finales de la semana anterior y se sigue con el proceso en el nuevo muelle de la escuela de vela
- Se termina el micropilotage de la zona de varada de la escuela de vela
- Se retiran los servicios, las puertas y los cristales del modulo de la escuela de vela y se sueldan 14 platinas para poder trasladarlo con la ayuda de una grúa a la zona del jardin donde previamente se ha preparado el terreno

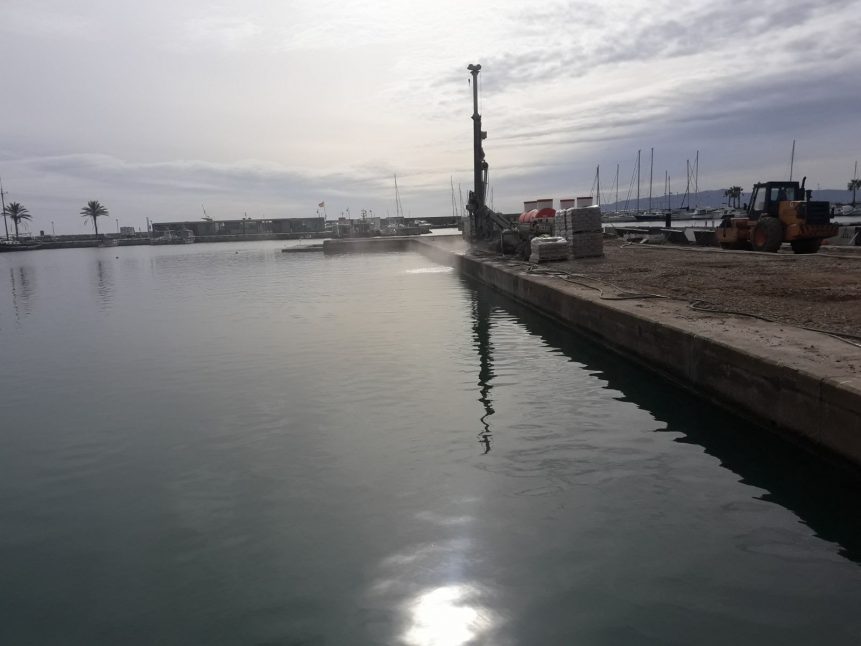

- Continúan las tareas de dragado de la dársena

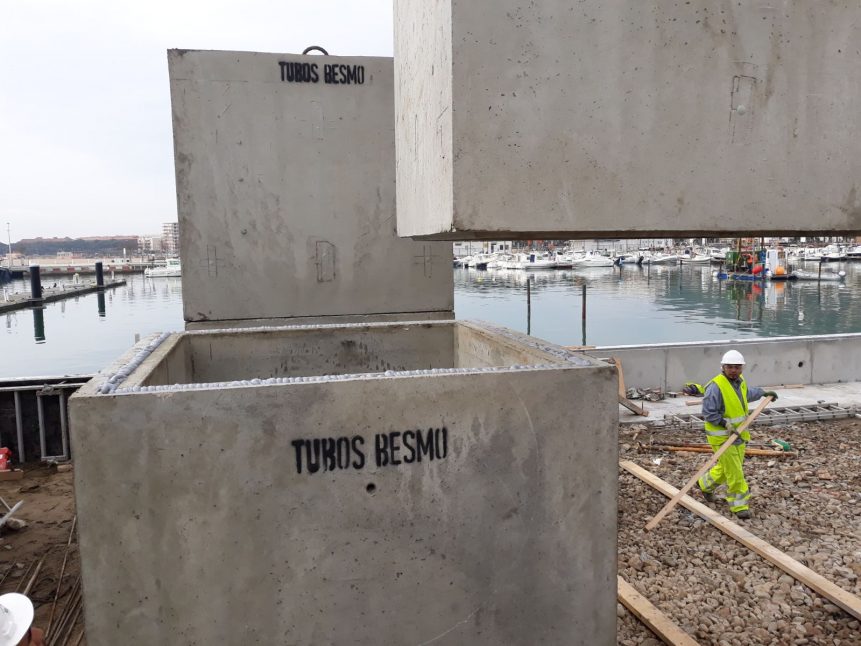

- Se forman las arquetas del prisma de servicios del vial perimetral

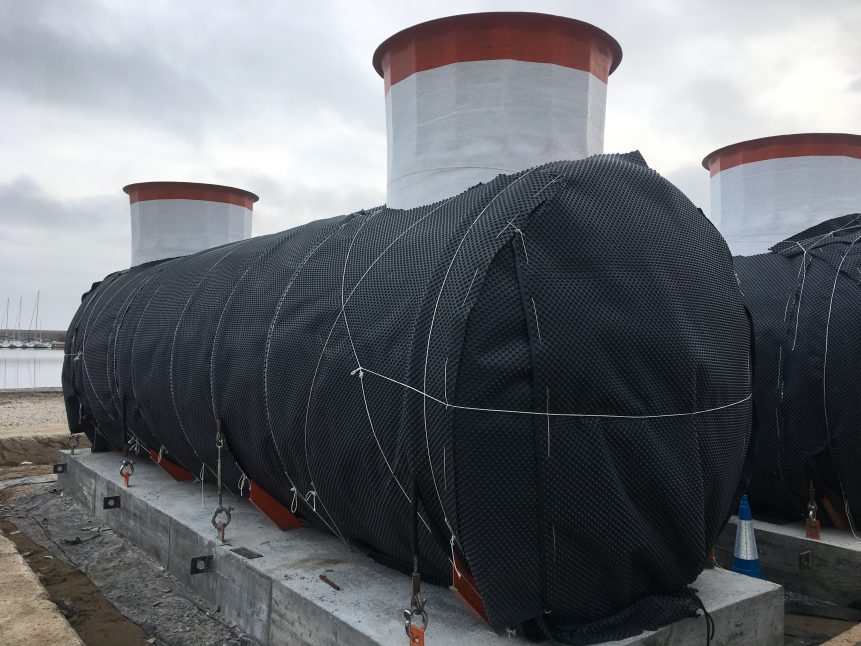

- Se forran los depósitos de combustible con material protector y se prevé su colocación a principios de la semana que viene
- Se montar y sellan las cámaras de hormigón supletorias que irán al lado de los depósitos de combustible
- En cuanto al Edificio Espai Medes, se termina el hormigonado de la cubierta y se da por finalizada la estructura a la espera que el hormigón tome la consistencia característica y se puedan retirar los encofrados y pilonas
