Diario de obras Fase 1 | Semana 16: del 8 de Febrero al 12 de Febero de 2016

12 febrero 2016 Diario de obras
Diari d'obres Setmana 15

Estas han sido las tareas realizadas durante toda la semana en las obras del Club:

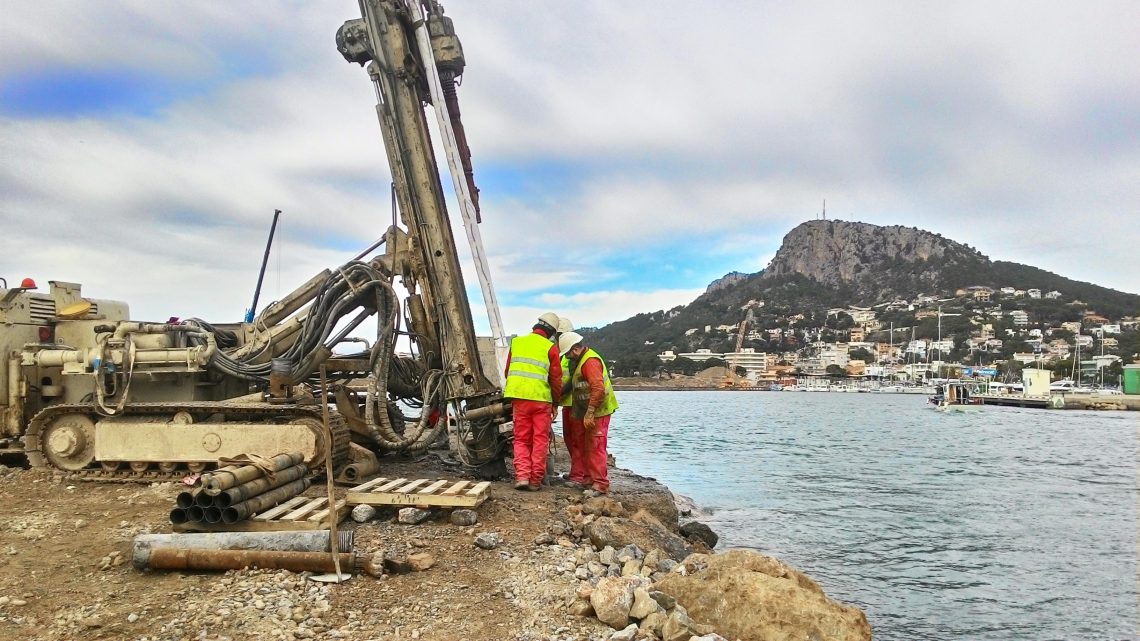

  • Protección del martillo existente del Contradique Garbí con micropilotes, antes de empezar las tareas de extracción de escollera del talud del muelle existente. A finales de semana se terminan los trabajos de micropilotaje con diferentes metodologías
  • Modificación del encofrado para realizar el muelle vertical de gravedad de la prolongación del martillo en el Contradique
  • Derribo total del antiguo almacén en la zona del mirador y inicio del fondo de excavación del mismo. Se terminan los muros que conforman las rampas de acceso a la zona del mirador

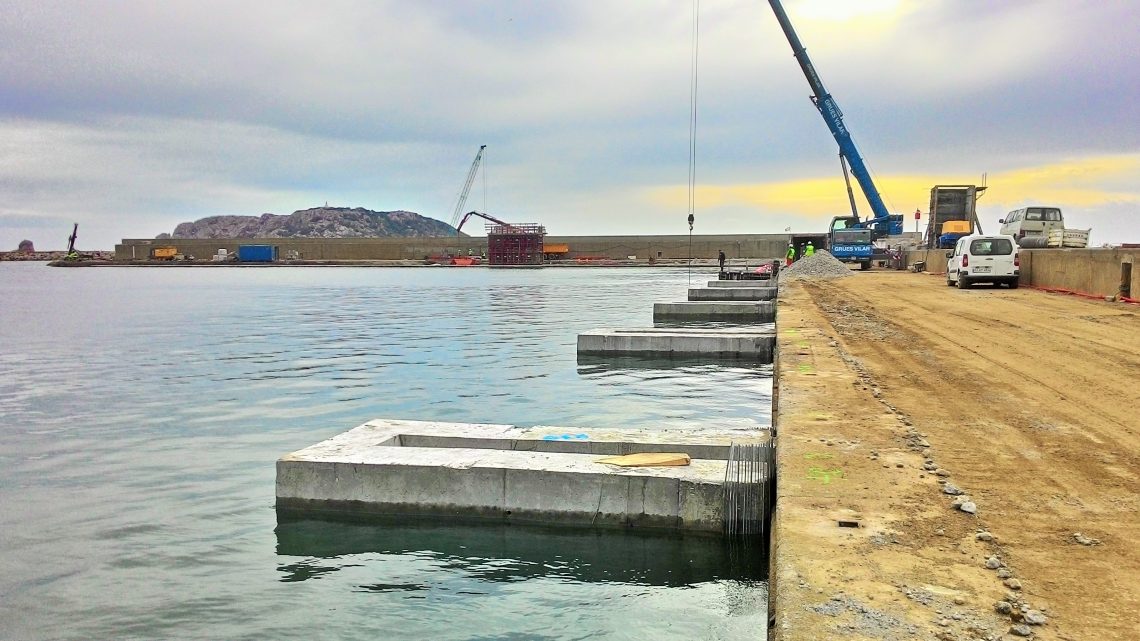

  • Nivelación con grabas y hormigonado de cinco pilas más del muelle del Dique Garbí

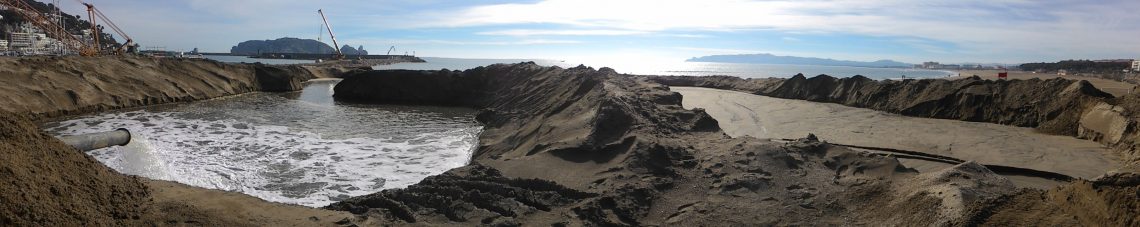

  • Avance del relleno de la banqueta en la prolongación del Dique de Levante
  • La bomba de succión está llegando al final de las tareas de dragado de la prolongación del Dique de Levante y ahora empezará las tareas en la zona de la bocana

Setmana 15 (1)

Setmana 15 (2)

Setmana 15 (4)

VER TODAS LAS NOTICIAS
