Diari d’obres Fase 1 | Setmana 52: del 5 al 7 de desembre de 2016

A continuació es detalla les tasques d’aquesta setmana curta de Pont:

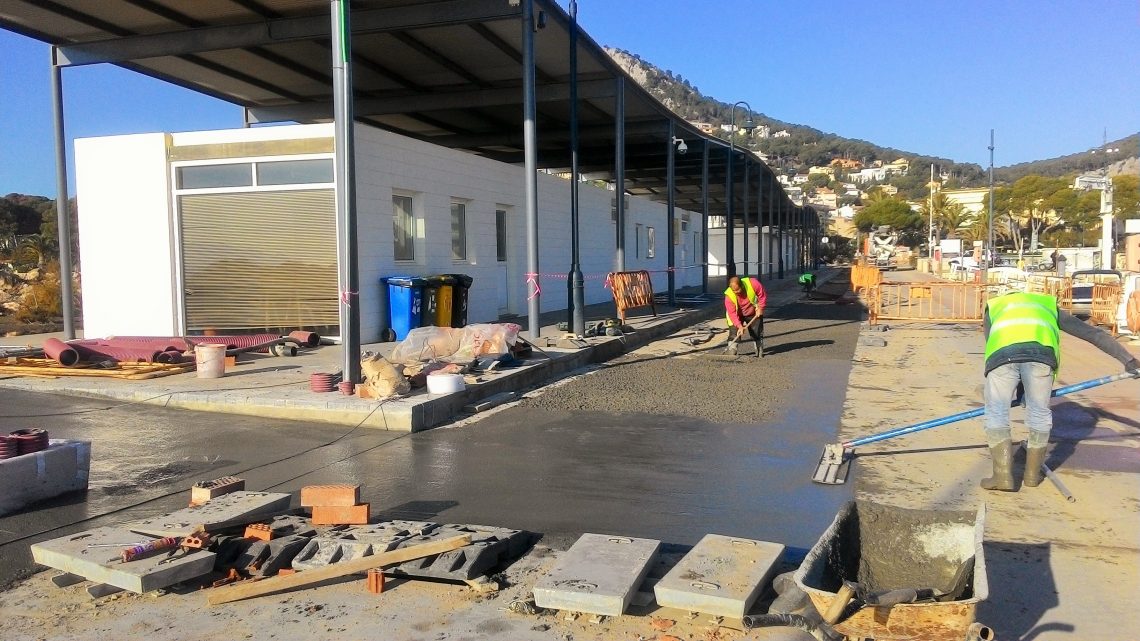

- Acaben de formigonar la rasa de la Llevantina i tots els paviments de la zona del Dic de Garbí

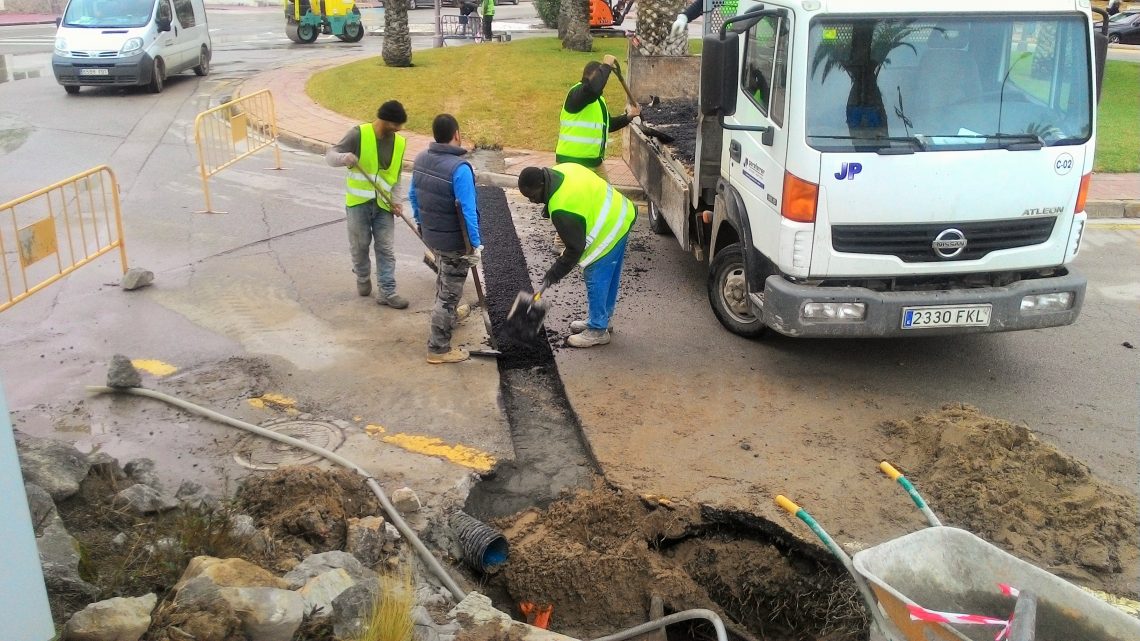

- Aglomeren la rasa oberta per la connexió final del clavegueram al Passeig Marítim

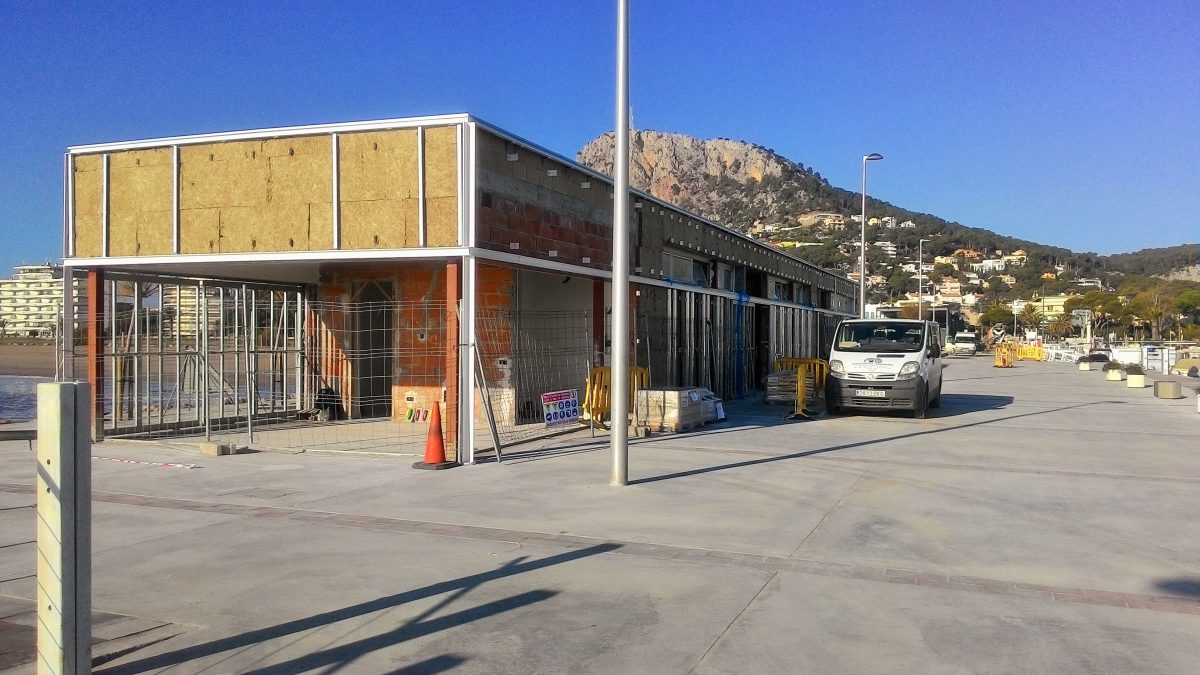

- Avancen amb els acabats interiors de l’edifici de serveis

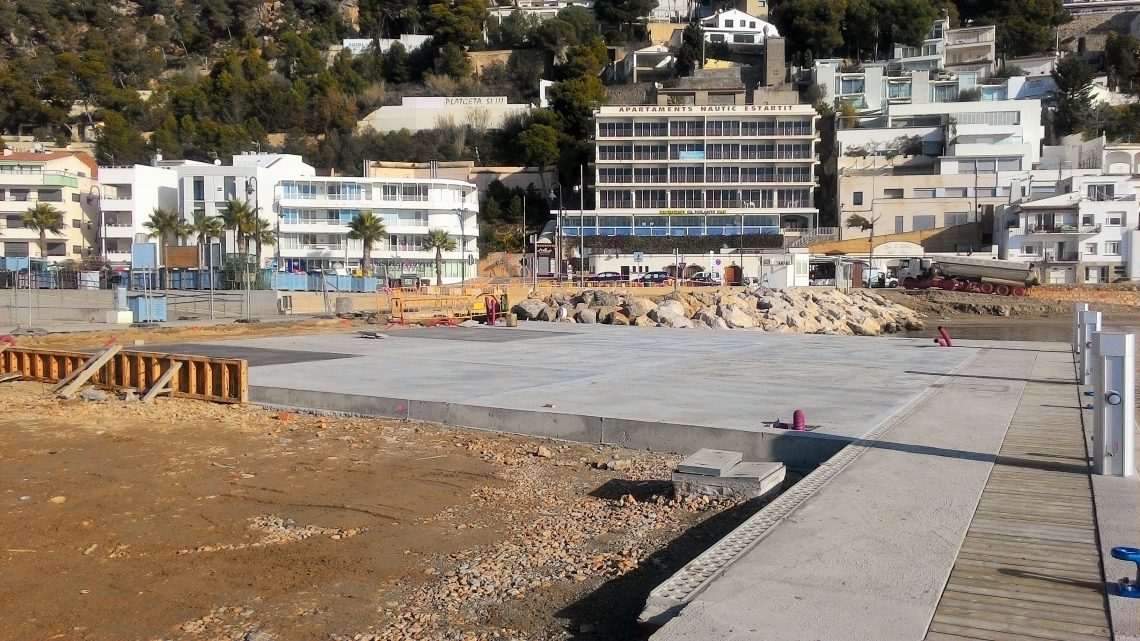

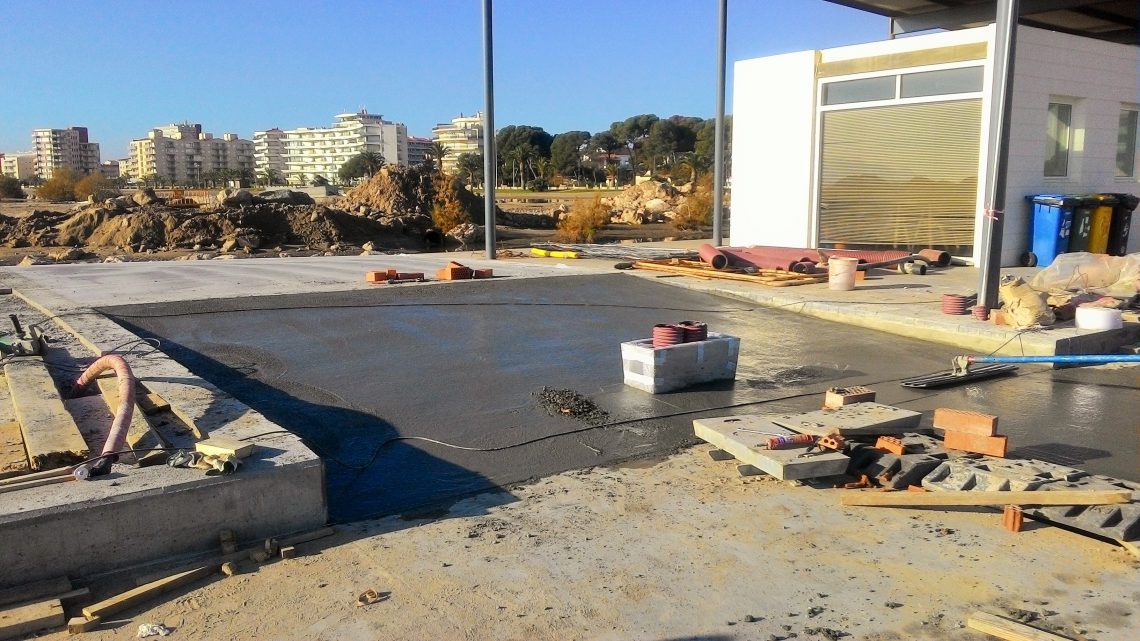

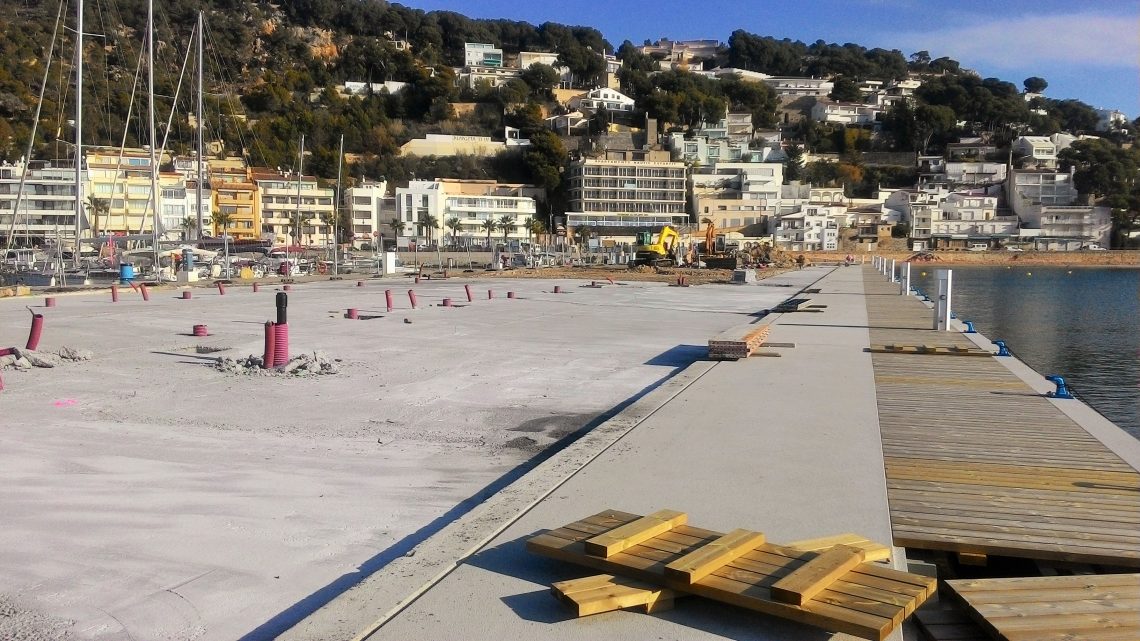

- Al Moll Central executen tot el formigó de la base de les llambordes a excepció de la zona de l’edifici de l’Espai Medes
